一、 安装步骤:

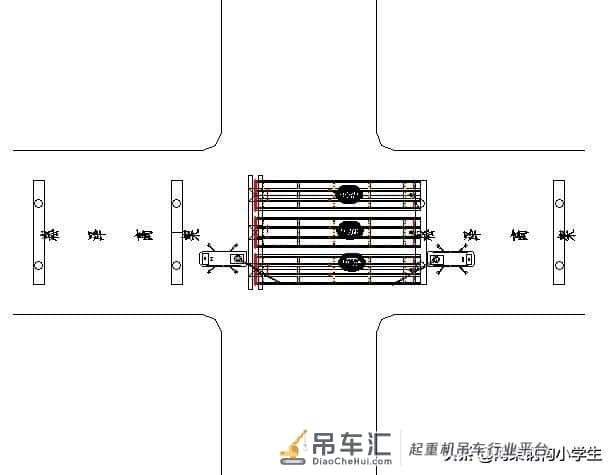

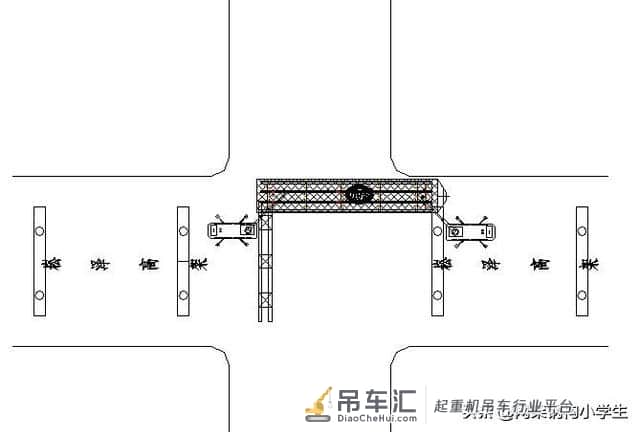

步骤一:临时支撑墩安装

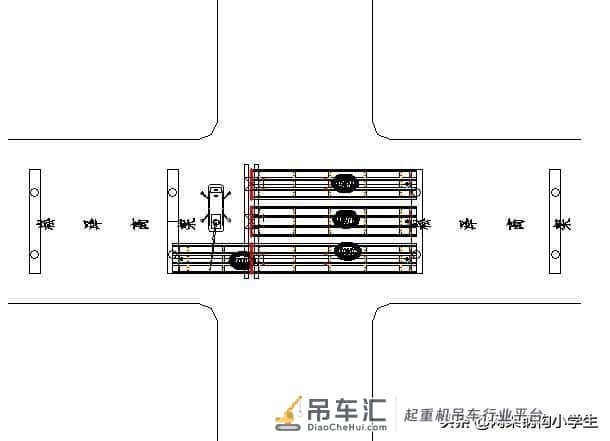

步骤二:第一跨钢叠梁(36m)驳到位。

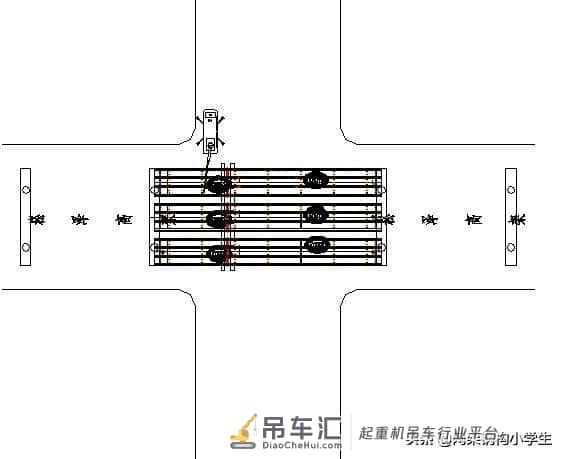

步骤三:第一跨钢叠梁(36m)吊装。

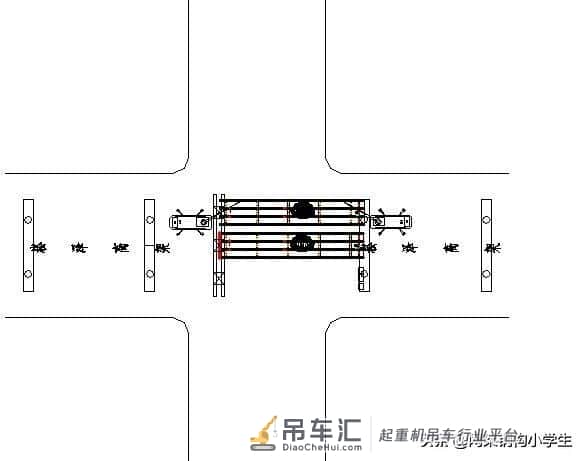

步骤四:第二跨钢叠梁(36m)吊装。

步骤五:第三跨钢叠梁(36m)吊装。

步骤六:第一跨钢叠梁(19m)吊装。

步骤七:第二跨钢叠梁(19m)吊装。

步骤八:第三跨钢叠梁(19m)吊装。

二、 吊车选型:
36米段130吨,19米段68吨。

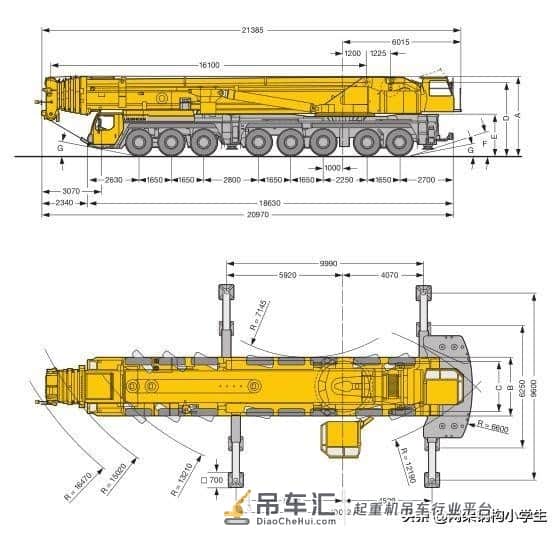

利勃海尔500吨吊车工况表

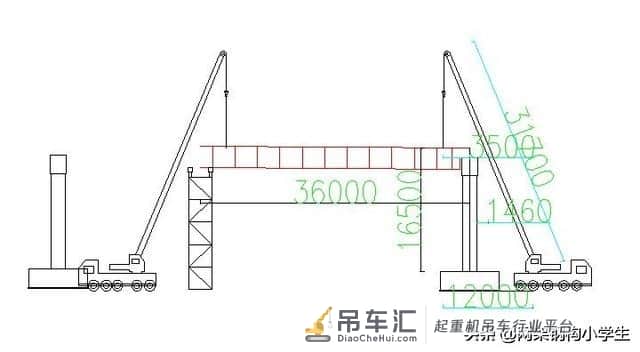

1、36米段,采用两台利勃海尔LTM1500汽车吊抬吊。
500吨汽车吊:R=12m,L=31.7m,T=120t,钩头、绳索共重约4吨.
吊装36m节段时工况为:130*1.1*1.2/2+4=89.8<90t(120*0.75),满足安全吊装要求;
2、19米段,采用一台台利勃海尔LTM1500汽车吊单机吊装。
500吨汽车吊:R=12m,L=31.7m,T=120t,钩头、绳索共重约4吨.
吊装19m节段时工况为:68*1.1*1.2+4=93.76t<96t(120*0.8),满足安全吊装要求

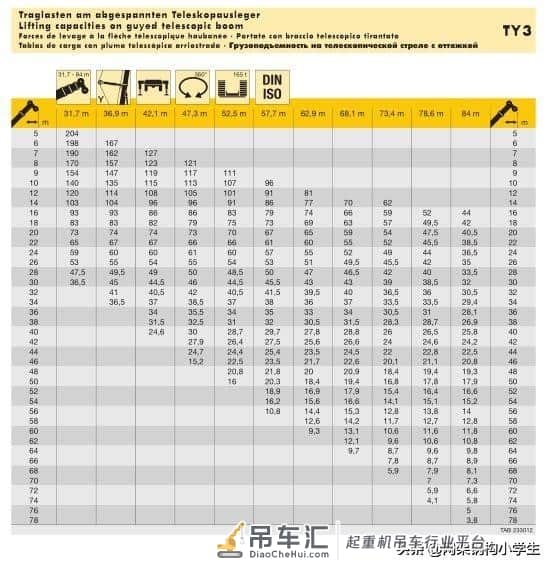

3、吊车工况分析图
