经验 | 风机吊装要点

塔筒吊装要点

经验 | 风机吊装要点

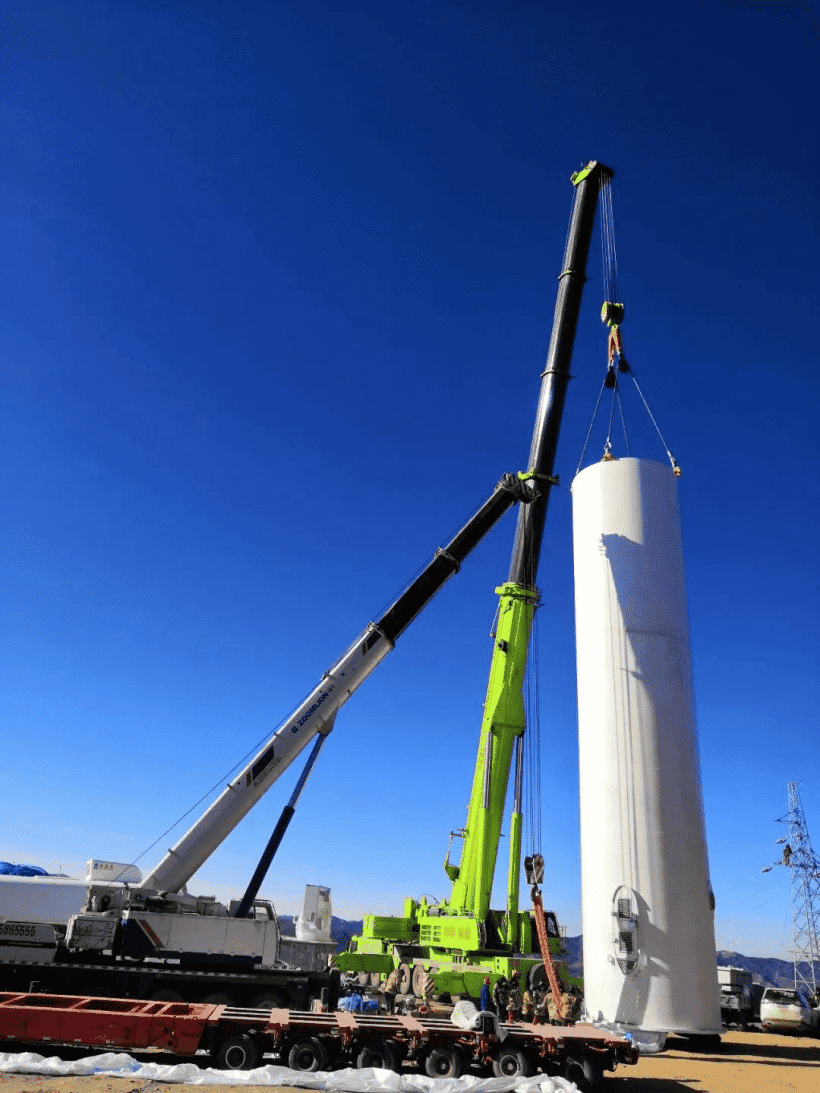

塔筒卸车要与吊装场地边缘保持较近的距离,并结合Ⅲ段、Ⅱ段、Ⅰ段顺序进行卸车,在吊装过程中结合Ⅰ段、Ⅱ段、Ⅲ段顺序吊装。为防止卸料过程中塔架表面受到污染,应使用砂袋和支架对塔架进行保护,防止塔架两端变形。塔架吊装时,主要选用双吊吊运法。简言之,主起重机需要借助两台起重机提升塔筒。主起重机用于提升塔筒的小直径端和辅助起重机的大直径端。塔架吊离地面时,塔筒底部用辅助吊车调整塔底端与地面的距离,防止塔底与地面接触变形时伸出,在空中旋转90度,保证塔筒垂直。在塔筒对接接头平移吊装过程中,塔架吊装完成后,必须上高强度螺栓。塔筒和基础环的高强度螺栓必须用特殊的电动扳手预紧,以确保紧固符合要求,提高稳定性。

机舱部件吊装要点

吊装施工时,应考虑风机机舱内吊点的布置。使用专用吊具吊好。另外,要在地面上实现机舱起吊方向的有效控制,防止机舱在起吊过程中转动或碰撞主起重机械或塔筒。注意导风绳的长度,一般小于机舱高度的两倍。由于螺孔内有较多的灰尘、沉淀物、铁锈和残留物,必须及时清理干净。

发电机组及叶轮吊装要点

发电机组是风电吊装的重要组成部分,必须考虑以下条件:首先要加强与主起重机械的配合,装配好发电机专用吊装工具,待吊具整体就位后,将起重装置吊至发电机上部,应使用高强度螺栓和工具。其次,将两根导风绳系在发电机两侧的吊耳上,并对法兰面进行彻底清洁。第三,调整手拉葫芦,使轴与水平线的夹角向上3°。准备工作完成后,方可吊装,使发电机与机舱有效对接固定。主吊卸钩时,操作人员应系好安全带,并在施工前固定牢固。叶轮吊装是风电吊装的关键内容之一。吊装前,应将叶片重心组合,确保吊点位置清晰。

END

编辑 | 之然 姜桐

来源 | 山西电建华鼎机械工程有限公司
