建筑垂直运输设备安装要专门承包给有专业资质的安装单位进行,确认安装单位后,产生合同、协议等文件,并由安装单位编制专项方案、应急预案,提供资料备查(如安装资质文件、安全生产管理人员名单、特种人员名单及证件)等。
地区不同过程还可能涉及其他资料

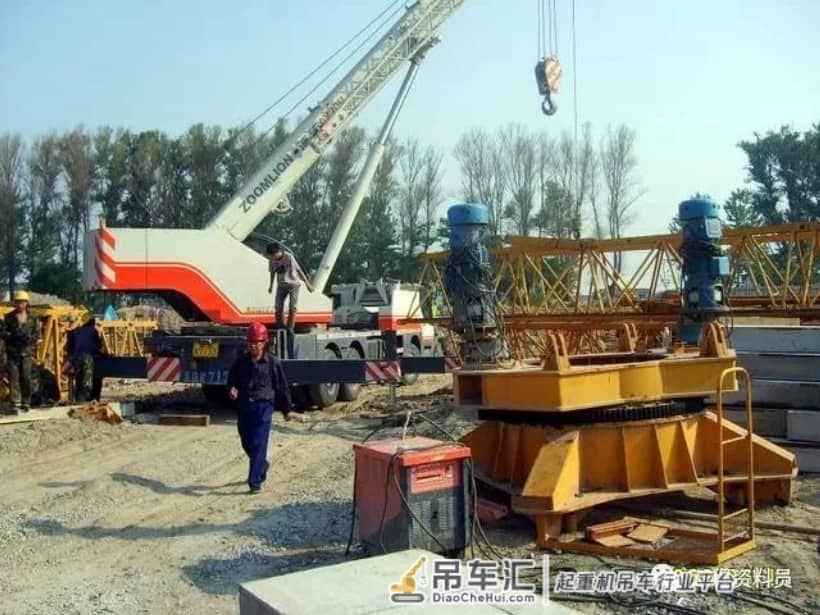

现场:按照基础方案(说明书)、图纸等现场进设备基础施工,在基础浇注混凝土的时候,一定要留置混凝土抗压试块(二组),28天送检,拿到检测报告,基础验收。


建筑起重机械安装前,先要进行安装告知
安装告知(告知安监站),一般情况下由安装单位完成,施工单位协助。
1、 建筑起重机械安装(拆卸)告知表GDAQ21006
2、 建筑起重机械安装(拆卸)告知材料清单GDAQ21007
3、安装塔式起重机相关安全条件确认表GDAQ21008

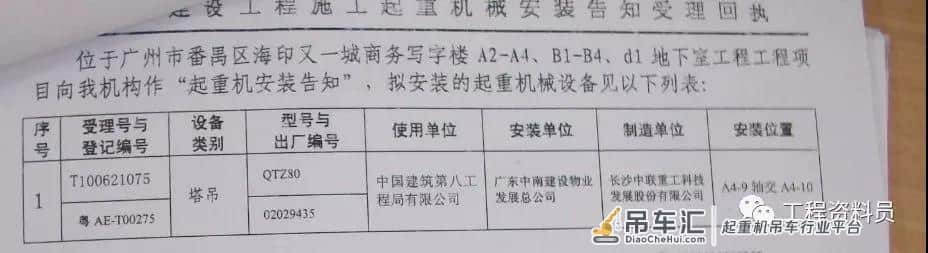

取得受理回执,方可进行设备安装

建筑施工起重机械安装/拆卸旁站监理记录表GDAQ4307

设备安装好后,由安装单位自检

由使用单位委托检测单位进行设备检测
(建筑起重机械在初始安装检一次,最终高度至少再检测一次),检测完成后检测站出具检测报告

拿到检测报告,现场组织验收

办理手续

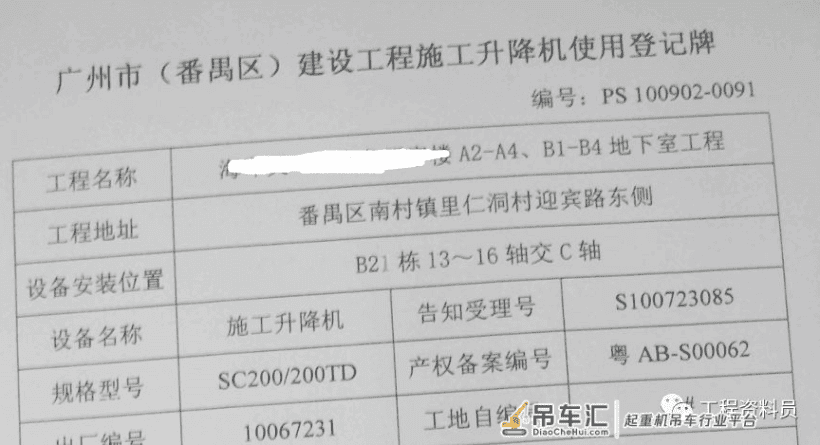

办理“使用登记牌”—到安监站办理

现场设备投入使用
建筑起重机械运行记录GDAQ20613—司机填写每天
按合同要求对设备保养—安装单位
建筑起重机械维护保养记录表GDAQ20612—安装单位填写
在使用过程中,使用单位还要进行定期自检
物料提升机
1、物料提升机定期自检表GDAQ209010903
施工升降机
2、施工升降机定期自检表GDAQ209010901
塔式起重机
3、塔式起重机定期自检表GDAQ209010902

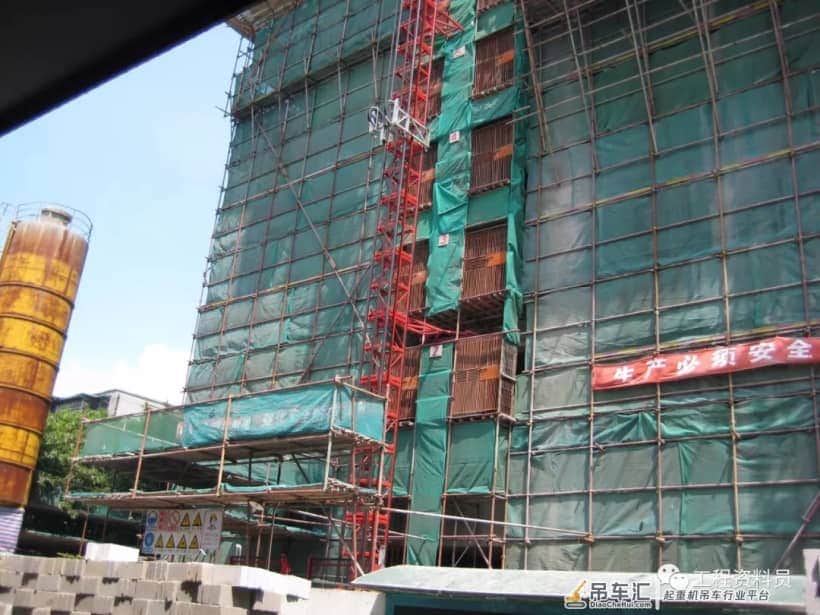

随着建筑物升高,设备也要升高

施工升降机
就是针对每一道现场的附着臂安装好后验收
1、 施工升降机附着自检表GDAQ209010802
2、 施工升降机附着(加节)验收表GDAQ2090106
塔式起重机
1、塔式起重机附着自检表GDAQ209010804
2、 塔式起重机附着验收表GDAQ2090107
最后进行拆卸及拆卸前的告知
关于资料这块,可以私聊小编。
