装配式建筑吊装工程安全管理

装配式建筑吊装工程安全管理

一、装配式施工的特点

预制装配式建筑,是指建筑的部分或全部构件在预制工厂生产完成,然后通过相应的运输方式运到施工现场,采用可靠的安装方式和安装机械将构件组装起来,成为具备使用功能的建筑物的建筑施工方式。

装配式建筑作为一种新型的施工方法在推广使用中,在施工安全管理方面同样面临着诸多问题。其中的吊装工程作为装配式的核心,主要包括PC构件的运输、验收、堆放、吊装等方面。施工过程中危险因素的破坏性往往主要体现在吊装过程中。

装配式建筑吊装工程安全管理

装配式

二、吊装工程安全管理要点

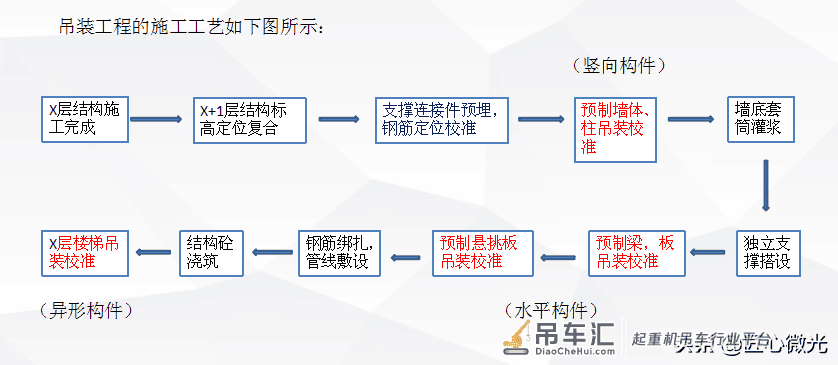

1、吊装工程施工工艺流程

装配式建筑吊装工程安全管理

吊装工程施工工艺流程

2、吊装工程的施工特点

吊装工程的主要特点是:吊装施工受PC构件的类型和质量影响较大;正确选用起重机具是完成吊装的主要因素;构件的应力状态变化较多;高空作业较多容易发生高坠事故。

装配式建筑吊装工程安全管理

危险因素分析

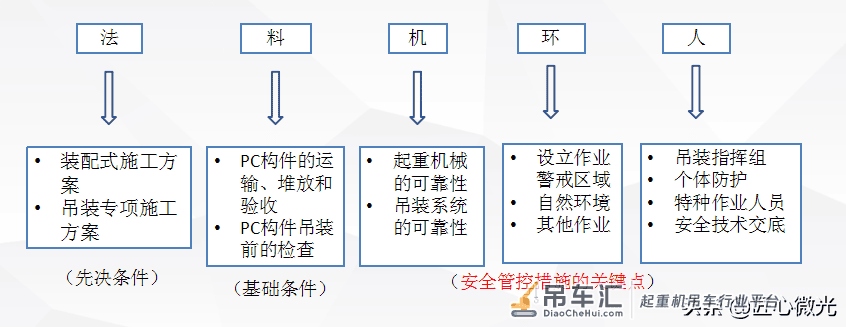

3、吊装施工安全管理要点分析

3.1 施工方案

(1)编制装配式施工方案,并对全员进行方案交底;

(2)根据起重吊装的机械设备、方法以及起重量编制安全专项施工方案,达到超危工程规模的要进行专家论证,并对方案进行交底。

装配式建筑吊装工程安全管理

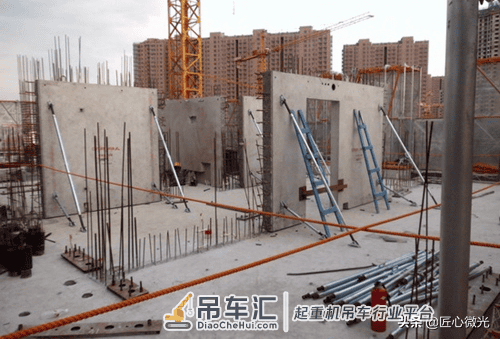

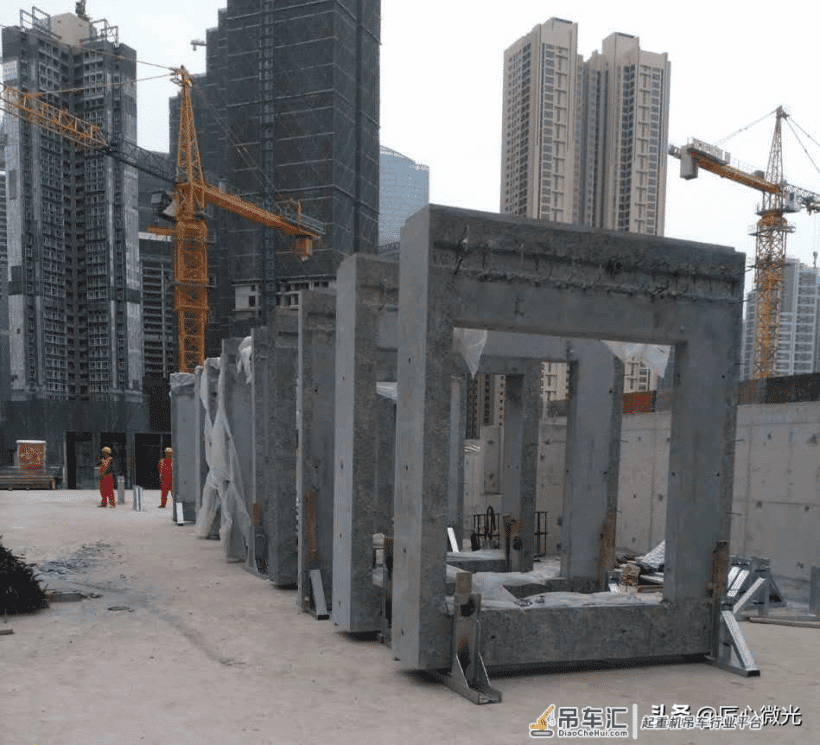

PC构件

装配式建筑吊装工程安全管理

方案

3.2预制构件的运输与堆放

(1)运输时预制构件的强度不低于设计要求的75%,运输过程中构件的支撑位置、方法应符合设计要求,避免引起超应力和构件损伤,严格进行进厂验收,减少因构件损坏而引起的吊装风险。

(2)构件堆放严格按照方案执行,构件多层叠放时,柱子不超过2层,梁不超过3层,大型屋面板和多孔板6-8层;各层的支承垫木应在同一垂直线上;重心较高的构件还应在两侧加设侧部侧向支撑,保证其稳定性。

(3)堆放区应封闭管理。构件吊装前再次检查构件的完整性,尤其是吊点部位是否存在缺陷。

装配式建筑吊装工程安全管理

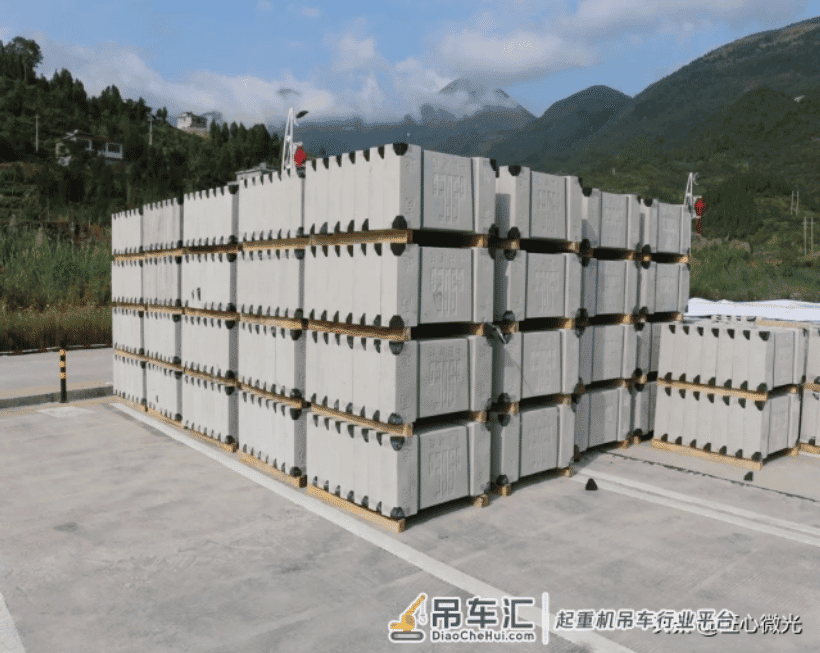

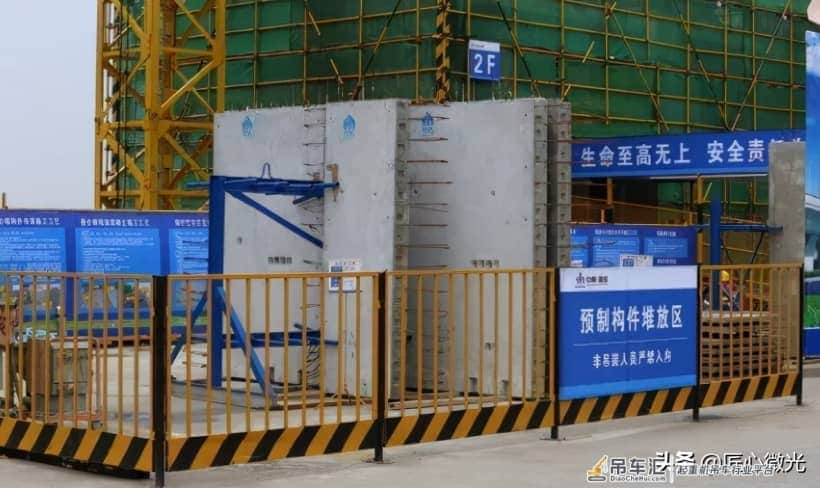

PC堆放

装配式建筑吊装工程安全管理

PC堆放

3.3 起重设备

(1)严格按照施工方案选用起重设备,机械进场后应进行试运转和验收,检查机械的安全装置包括超高限位器、力矩限位、吊钩保险等可靠有效,确保起重机械安全良好运行。

(2)起重机严格做到“十不吊”的相关内容。

(3)汽车式起重机进行吊装作业时,行走驾驶室内不得有人,吊物不得超越驾驶室上方,并严禁带载驾驶。

(4)双机抬吊时,严格按照施工方案执行,合理分配负载,操作统一,密切配合。

(5)设备司机、指挥、司索工必须持证上岗。

(6)构件起吊时先试吊,起吊至距地500mm后暂停,检查起重机的稳定性、制动装置的可靠性和绑扎的牢固性等,检查构件外观质量及吊环连接无误后方可继续起吊。已起吊的构件不得长久停止在空中。起吊要求缓慢匀速,保证PC构件不被损坏。构件在空中吊运时,防坠隔离区不得有施工人员。

(7)PC构件吊至作业层上方时,吊装工人拉住预先挂好的揽风绳,控制构件下降位置直到距地1m位置,由吊装工人控制构件缓慢下落,直至定位准确之后固定取钩。

装配式建筑吊装工程安全管理

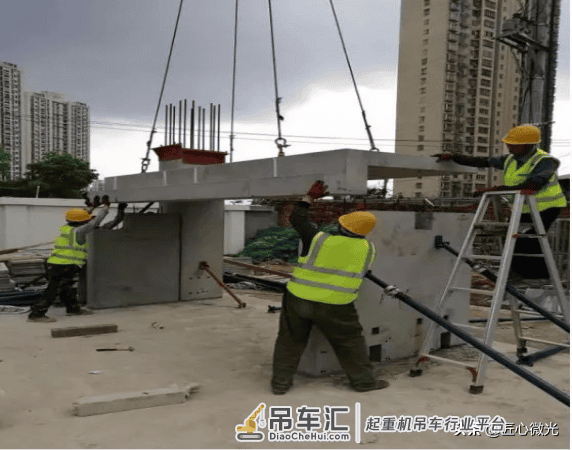

吊运

装配式建筑吊装工程安全管理

吊运

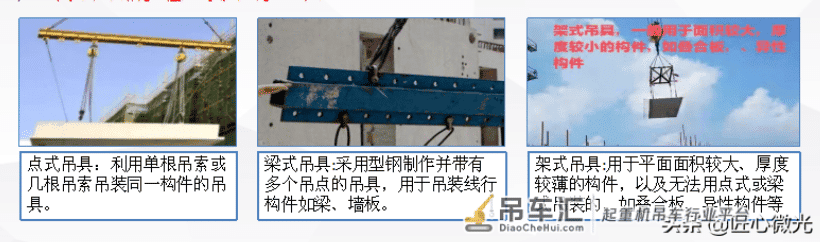

3.4 吊装系统(吊点与吊具)

(1)在构件的起吊等过程中应严格按照方案选择吊点,严禁斜吊,保证吊钩位置、吊具及构件重心在竖直方向重合,且各起吊点应受力均匀。吊索水平夹角不宜大于60°,不应小于45°。

(2)预制构件吊装必须使用专用的吊具进行吊装作业,一般需配备吊索、卸扣、吊扣、钢丝绳等,每次吊装前要检查锁具的安全性。

(3)钢丝绳断丝数在一个节距内超过10%、钢丝绳锈蚀或表面磨损达40%以及有死弯、结构变形、绳芯挤出等情况时,应报废停止使用。

(4)缆风绳应使用钢丝绳,规格符合施工方案要求。

(5)地锚的位置和埋设应符合施工方案要求。

(6)竖向构件吊装就位并校准定位后,应及时利用可调支撑设置临时支撑或采取临时固定措施,待加固措施完成后进行取钩。

装配式建筑吊装工程安全管理

吊具

3.5 作业人员

(1)吊装作业是整改装配式施工的核心,应成立吊装指挥小组。吊装过程中严格落实旁站制度。

(2)确保现场作业人员已全员接受安全技术交底,特种作业人员包括起重机械司机、指挥、司索、电工、焊工等均持证上岗。

3.6 作业环境

(1)在起重吊装区域设置安全警示区,并设置警示牌,区域半径应大于起重臂覆盖范围及相应起重高度的坠落半径,并安排专人值守。

(2)大雨、雾、大雪、6级以上大风等恶劣天气应停止吊装作业。雨雪后进行吊装作业时,应及时清理冰雪并采取防滑、防漏电措施,先试吊,确认制动器灵敏可靠后进行作业。

(3)高处作业:按规定设置安全措施防止高坠,包括洞口、临边防护,密目网封闭等;在高空作业和移动时,必须系牢安全带;作业人员上下应有专用的爬梯或通道,禁止攀爬脚手架或建筑物;高处切割或焊接,应采取措施,防止火花四溅,配备灭火器和看火人。

(4)临时用电:吊装作业的起重机任何部位与架空输电线路的距离符合规定;使用的电源线必须高挂,手把线绝缘要良好,潮湿地点作业应佩戴绝缘手套,穿绝缘鞋;作业过程中使用照明,电压不得超过36V。

装配式建筑吊装工程安全管理

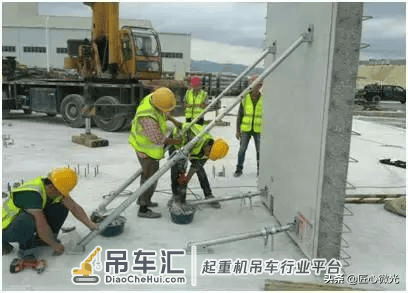

支撑

装配式建筑吊装工程安全管理

吊运解索

装配式建筑吊装工程安全管理

支撑

装配式建筑吊装工程安全管理

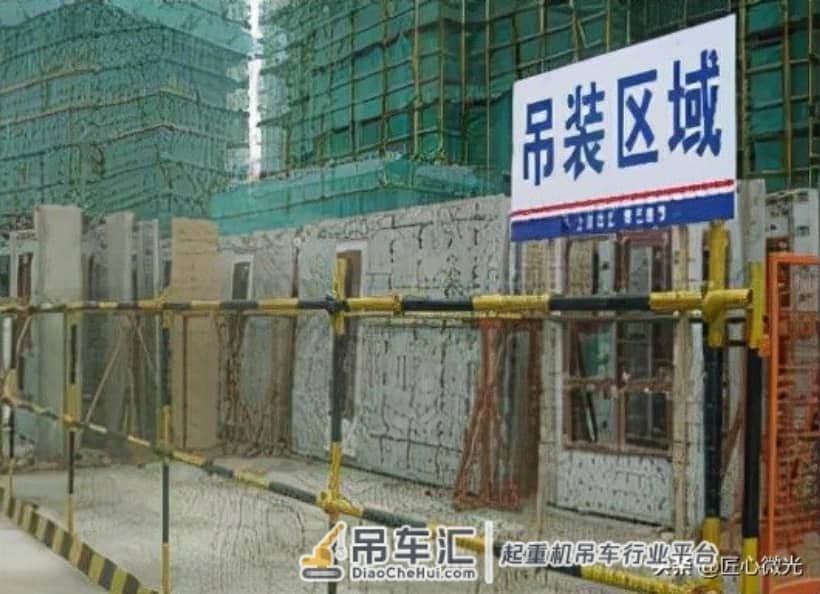

围护

3.7 应急管理

为保证生产有序进行,针对作业期间存在的高坠、坍塌、起重伤害、触电以及火灾等风险,成立应急救援组,编制专项应急预案,制定应急措施,组织人员开展应急演练,使应急救援人员明确“做什么”、“怎么做”、“谁来做”及相关法规所列出的事故危险和应急责任。

装配式建筑吊装工程安全管理

应急

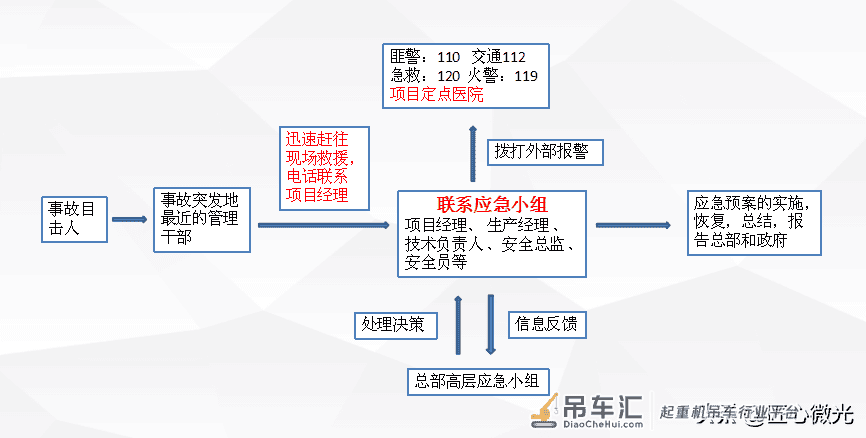

3.7 应急管理程序

装配式建筑吊装工程安全管理

应急程序

以上内容便是装配式起重吊装安全管理的基本管理内容,希望朋友们批评指正,欢迎收藏、转发和评论。共勉!

来源:全安全

声明:本站部分文章及图片转载于互联网,内容版权归原作者所有,如本站任何资料有侵权请您尽早请联系jinwei@zod.com.cn进行处理,非常感谢!

(0)
吊车汇的头像吊车汇
设备 | 带斗门座式起重机如何做到效率1500t/h?
上一篇 2022年1月6日 上午9:29
下一篇 2022年1月6日 上午10:07

相关推荐

发表回复

登录后才能评论
微信公众号
微信公众号
返回顶部
