钢结构厂房吊车梁的安装工艺

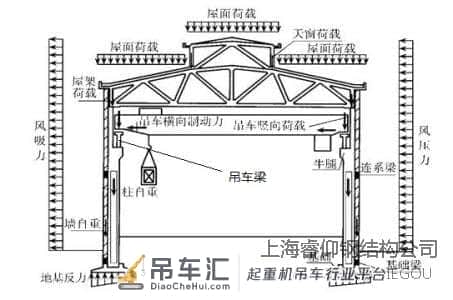

钢结构厂房内的吊车梁,根据起重设备的起重能力分为轻、中、重型三种。轻型重量只有几吨,重型的跨度大于30m,重量可达1000kN以上。钢吊车梁均为简支形式,两端之间有留10mm左右的空隙。梁的搁置处与牛腿之间留有空隙,设钢板。梁与牛腿用螺栓连接,梁与制动架之间用高强度螺栓连接。

钢结构厂房吊车梁的安装工艺

1.吊装前注意事项

注意钢柱吊装后的位移和垂直度的偏差;实测吊车梁搁置处梁高制作的误差;认真做好临时标高垫块工作;严格控制定位轴线。

2.钢吊车梁的吊升

吊装吊车梁常用自行式起重机,以履带式起重机应用最多。亦可用塔式起重机、把杆、桅杆式起重机等进行吊装。对重量很大的吊车,可用双机抬吊,特别巨大者可设置临时支架分段进行吊装。

3.钢吊车梁的校正与固定

吊车梁的校正主要是标高、垂直度、轴线和跨距的校正。标高的校正可在屋盖吊装前进行,其他项目的校正宜在屋盖吊装完成后进行,因为屋盖的吊装可能引起钢柱变位。检验吊车梁轴线的方法与钢筋混凝土吊车梁相同,可用通线法或平移轴线法。吊车梁跨距的检验,用钢皮尺测量,跨度大的车间用弹簧秤拉测(一般为100-200N),防止钢尺下垂,必要时对下垂直度应进行校正计算。吊车梁标高校正,主要是对梁作竖向的移动,可用千斤顶或起重机等。轴线和跨距校正是对梁作水平方向的移动,可用橇棍、钢楔、花篮螺丝、千斤顶等。吊车梁校正后,紧固连接螺栓,并将钢垫板用电焊固定。
