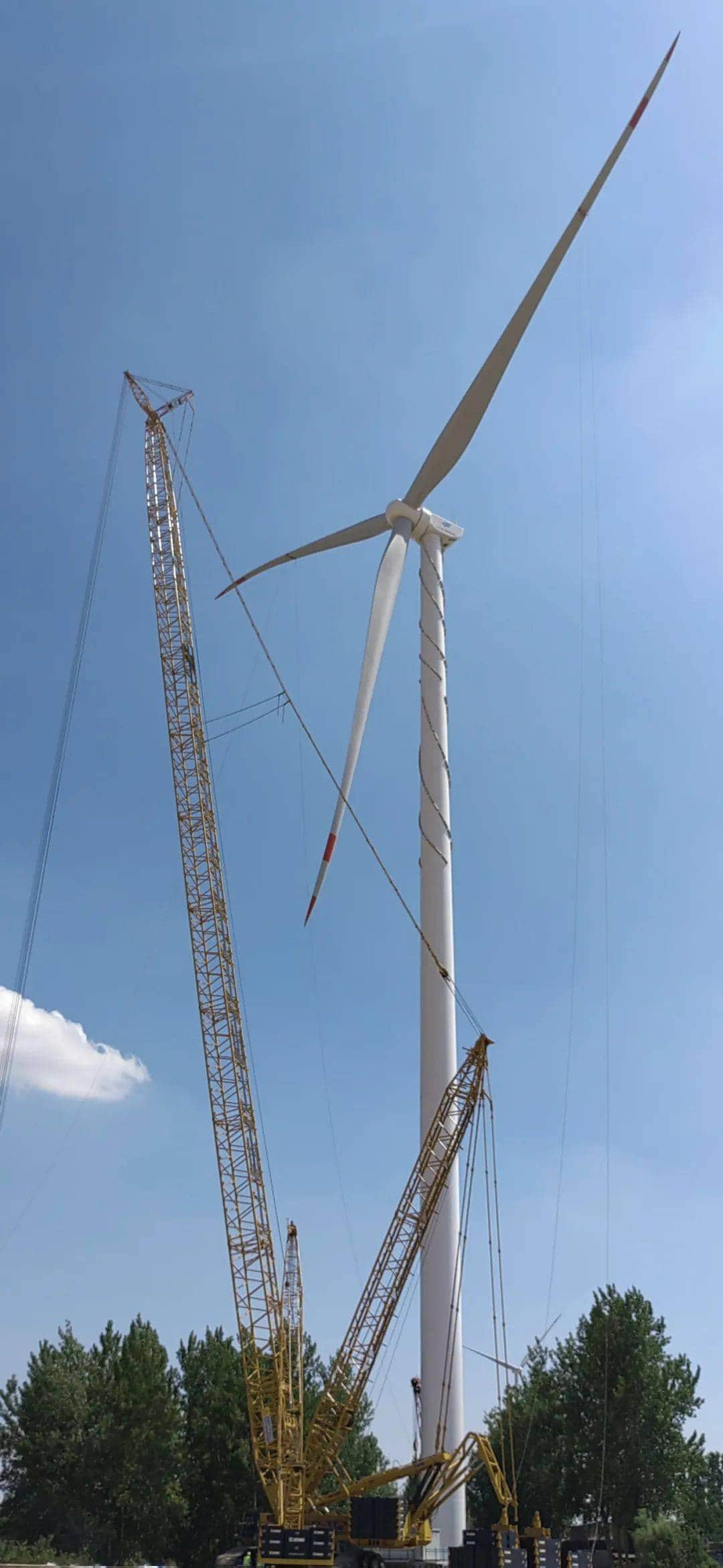

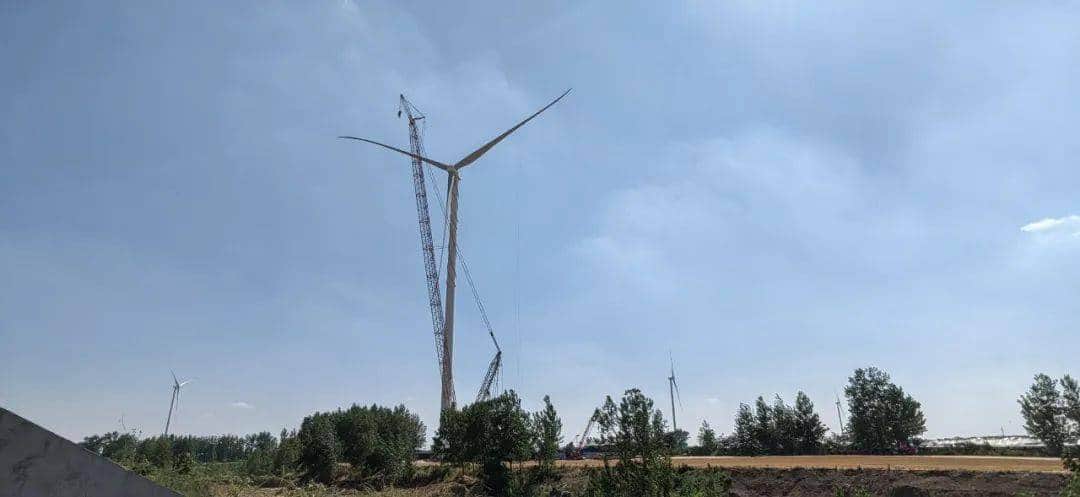

6月14日,河南永城风电项目最后一支叶片完成空中对接,这是永城团队在河南永城完成吊装的第11台风机,标志着 河南永城风电项目的风机全部完成吊装,为下一步全容量并网夯实基础。

在风机运输、吊装过程中, 因塔筒高度140米,且由5段塔筒组成,最重单段塔筒可达109.14吨。永城团队提前谋划,克服新冠疫情的影响,结合风机吊装进程,积极与厂家协调塔筒、吊具等运输,组织编制专业完善的施工组织设计、风机吊装、大型起重机械安拆等方案提高吊装效率。并克服极端天气、疫情影响等众多不利因素,仅用时275天就完成了从进场到11台风机全部吊装完成,创造了新纪录。

除塔筒外, 风机的发电机也重达97吨。永城团队组织专员精心编制专项施工方案,经过专家论证后,采用 徐工XGC12000(800吨)履带吊为主吊完美完成作业。截至目前,永城风电项目吊装作业从未发生任何安全事故。
据悉,河南永城风电项目建成后,年发电量共计约为八千三百万度,可满足三万户人家的用电需求,助力永城能源体系升级,助推我国碳达峰、碳中和的雄伟目标实现。接下来,永城团队将继续奋战在风机电气安装的一线,为实现项目全容量并网发电奋斗。
END
编辑 | 之然 姜桐
来源| 四局江河之光
来源:最美不过金票子
声明:本站部分文章及图片转载于互联网,内容版权归原作者所有,如本站任何资料有侵权请您尽早请联系jinwei@zod.com.cn进行处理,非常感谢!
