4000吨履带吊配2000吨吊杆主吊 | 一次吊车站位、完成三台超限设备连续安装!

吊装机械工程 | craneschina

3月25日到29日,结构调整项目第一批吊装的超限设备——苯乙烯单元第一、第二脱氢反应器及三联换热器陆续成功吊装就位。

4000吨履带吊配2000吨吊杆主吊 | 一次吊车站位、完成三台超限设备连续安装!

苯乙烯装置的这三台设备安装位置较为集中,且均为超限设备,公司领导高度重视此次吊装工作。为提高安装效率,减少重型运吊设备重复作业,项目管理部统筹谋划,与两家制造单位多次沟通,统一供货时间,同时组织施工单位和大件起运公司反复讨论确认最佳吊装方案,以期能达到一次吊车站位、完成三台超限设备连续安装的目的。

此次吊装采用4000吨履带吊机车配2000吨吊杆主吊、550吨履带吊溜尾的方式进行。这两台吊车体量大、占地面积广,项目管理部提前一个月开始进行地基夯实处理和吊车部件进场、组车工作,全力保障此次吊装作业按网络节点安全平稳进行。

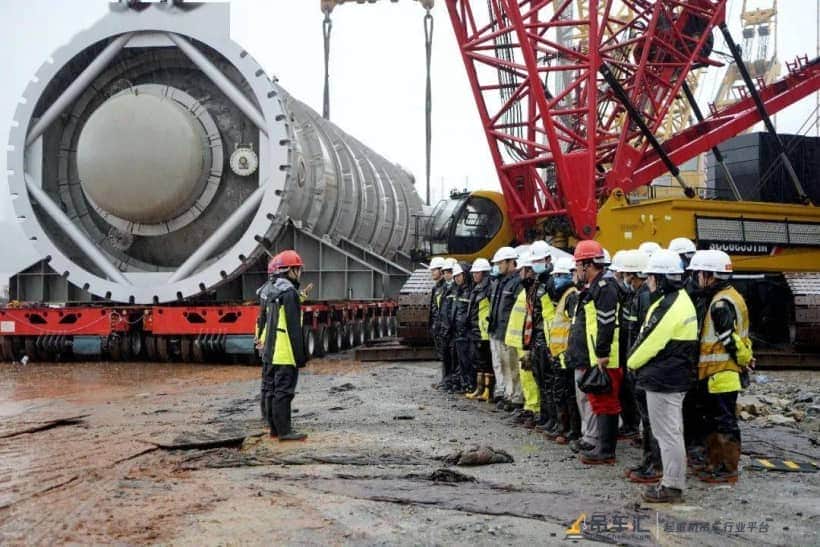

3月25日下午,第一台准备起吊的设备—— 第二脱氢反应器运达起吊位置。 第二脱氢反应器,重318.1吨,长32.9米。

当天暴雨倾盆,给起吊作业带来了不小的难度,可是现场的作业人员无惧风雨,严格按照吊装方案,更加细致地对作业环节进行检查。

17:40,一切准备工作就绪,起吊正式开始。两台吊车同时动作,第二脱氢反应器缓缓升起……同步提升、撤轴线车、升头降尾、器体垂直、卸溜尾吊索、穿固定螺杆、再提升……

夜幕降临,雨一直未停,探照灯下的雨滴晶莹透亮,映射着忙碌的身影重重……

23:10,第二脱氢反应器终于成功落定在安装位置,第二天,经过反复找平调整,裙座36根螺杆全部紧固到位,卸开主吊索,标志着结构调整项目超限设备第一吊圆满完成。

3月27日下午重634.8吨、长34.28米三联换热器开始起吊,这是“三箭客”中最重的一台,有了之前的经验,20:50,设备成功就位。

28日上午,完成找平调整、紧固螺杆的工作。

紧接着,当天下午,重175.9吨、长31.8米的 第一脱氢反应器起吊,虽然它不是最重也不是最长的,但它的安装位置却是三器中最高的,好在天气晴朗,风力合宜,经过现场作业人员的共同努力,20:00,设备顺利落位。

29日,找平调整后,所有螺杆紧固完毕。

至此,结构调整项目超限设备第一次吊装工作圆满完成。

  • 国内首创!2000吨级多水位移动式重载“码头”投用
  • 2000吨级多水位 “码头”投用,中国吊装领军企业“破境”!
  • 双吊抬送,安庆石化项目苯乙烯装置大件吊装拉开帷幕
  • END

    编辑 | 之然 姜桐

    资讯来源 | 中国石化安庆石化公司

    来源:最美不过金票子

    声明:本站部分文章及图片转载于互联网,内容版权归原作者所有,如本站任何资料有侵权请您尽早请联系jinwei@zod.com.cn进行处理,非常感谢!

    (0)
    吊车汇的头像吊车汇
    上一篇 2022年3月4日 下午12:29
    搭载4000吨级大型起重机!台湾地区首艘海上风电大型浮吊船下水
    下一篇 2022年3月4日 下午1:14

    相关推荐

    发表回复

    登录后才能评论
    微信公众号
    微信公众号
    返回顶部
