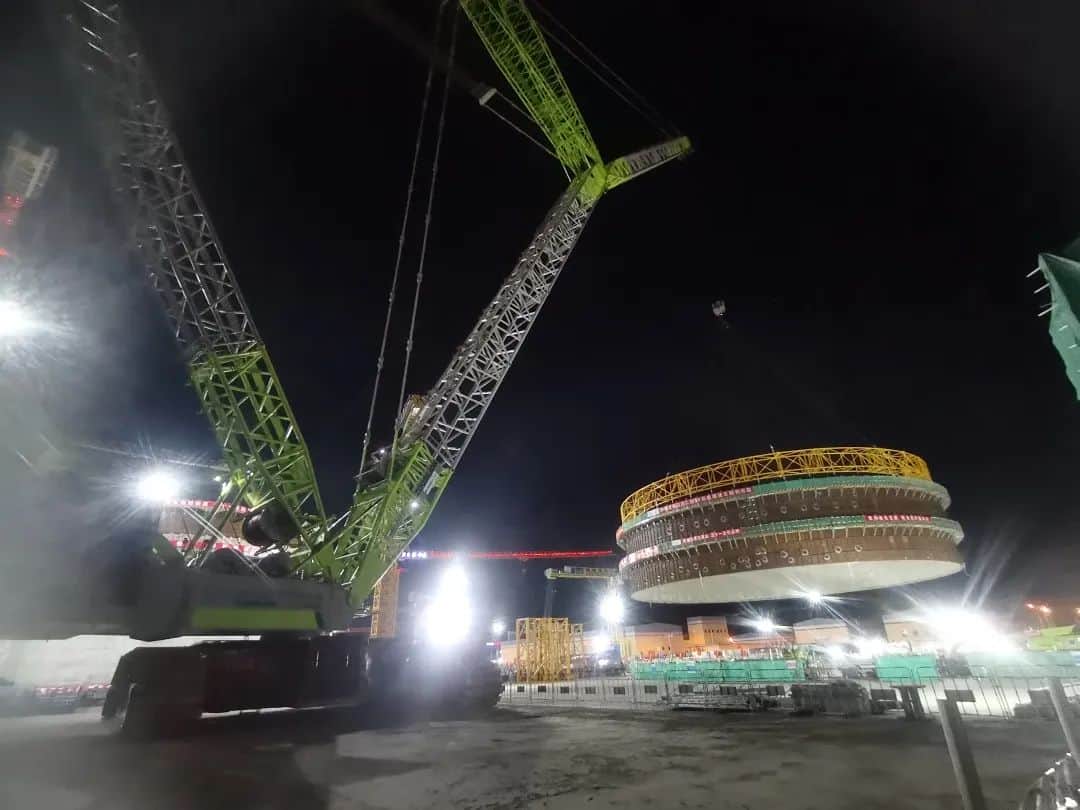

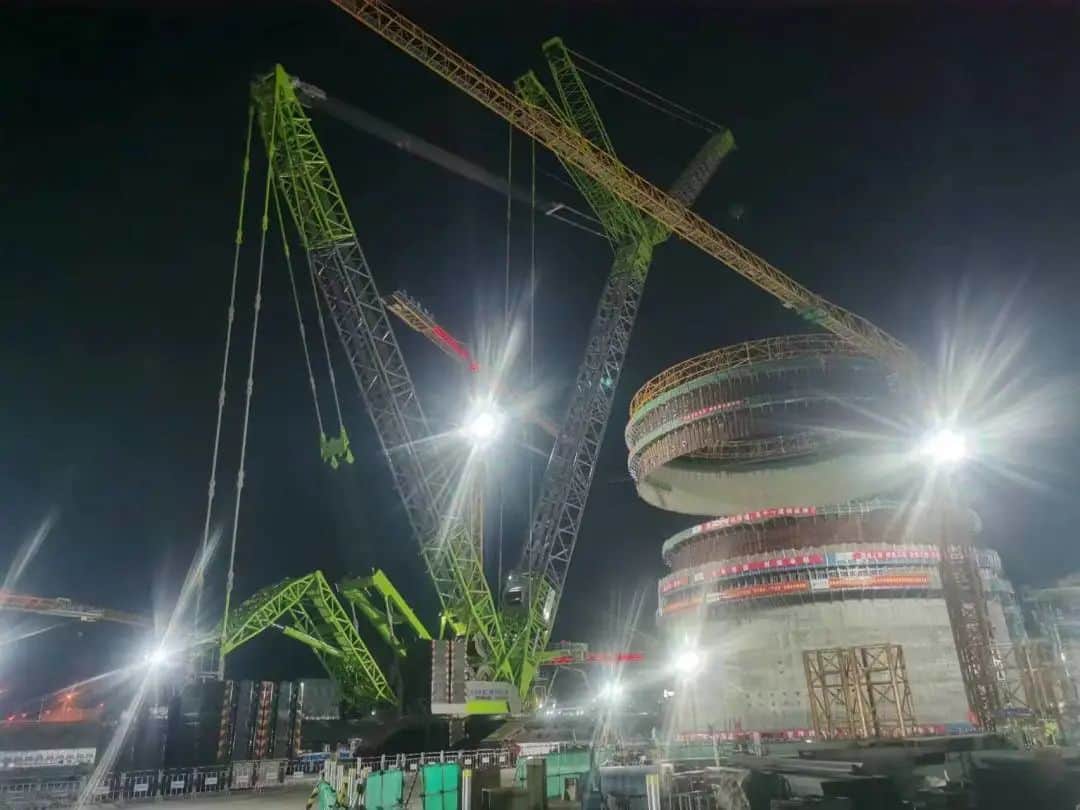

6月18日,中核机械工程昌江项目部历时3时13分圆满完成了昌江核电“华龙一号”3号核岛厂房钢衬里模块五的吊装工作。在吊装过程中,吊车运行平稳正常,现场安全、质量整体可控。
3号机组钢衬里模块五的吊装开始于6月17日22时35分,本次吊装的总重量为210.7吨,起吊半径为53米,就位半径为84米,2000吨履带起重机在经过起升、变幅、回转、以及带载行走18.5米等动作后,于6月18日凌晨1时48分精准就位。

在这次核岛钢衬里模块五的吊装工作中,由于现场近期风力不稳定,项目部配合现场各参建单位一起研究制定应对措施,密切关注现场风速变化情况,确保模块五顺利吊装。昌江核电吊装项目部秉承着“安全第一”的理念,为模块五的圆满吊装做好充足的准备。

中核机械工程紧密围绕核电发展战略,以专业吊装技术助力“十四五”首台“华龙一号”机组吊装节点圆满完成,为碳达峰碳中和愿景目标做出自己的贡献。本次钢衬里模块吊装为后续书写海南核电大型吊装打下良好基础。
