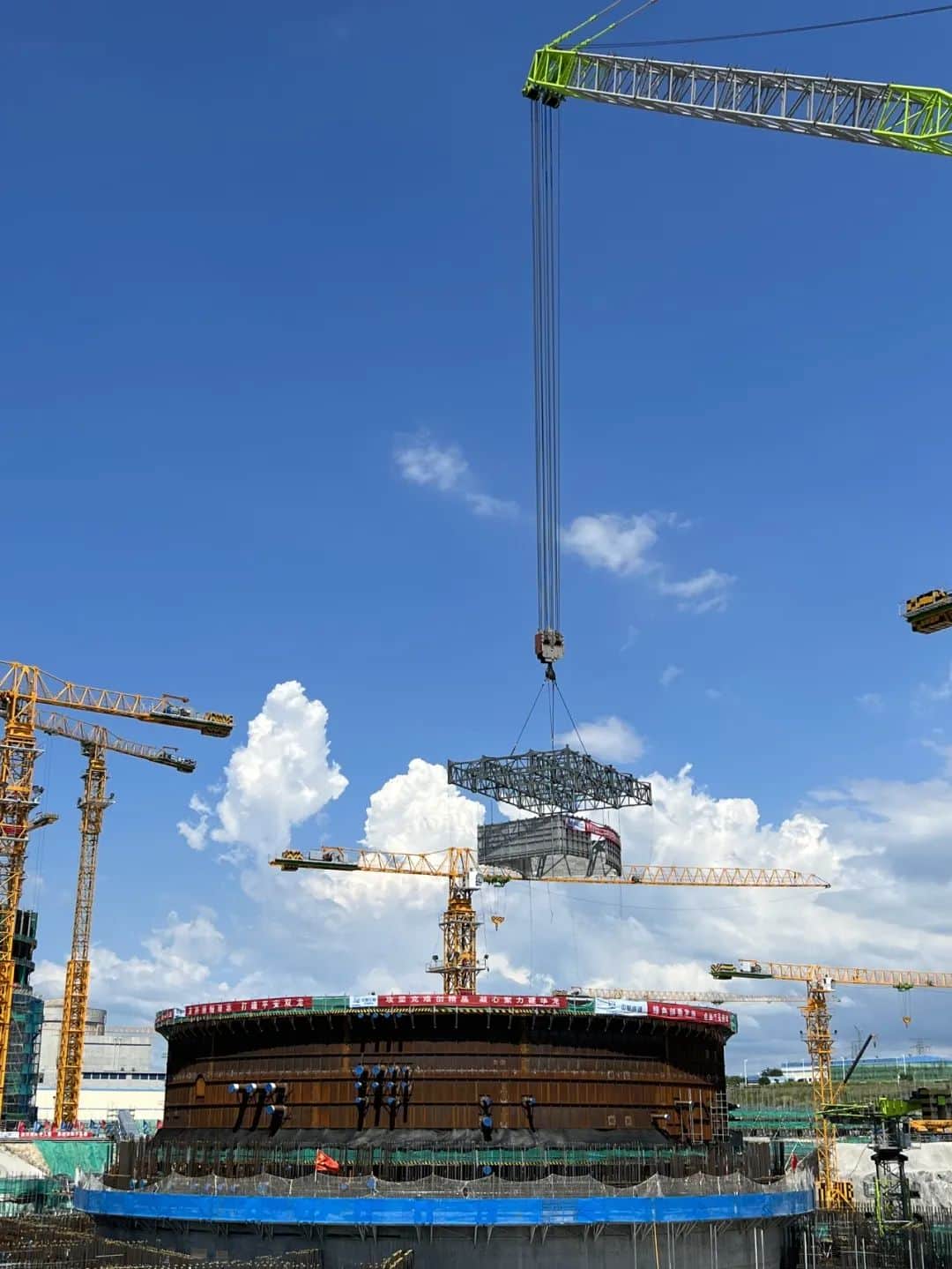

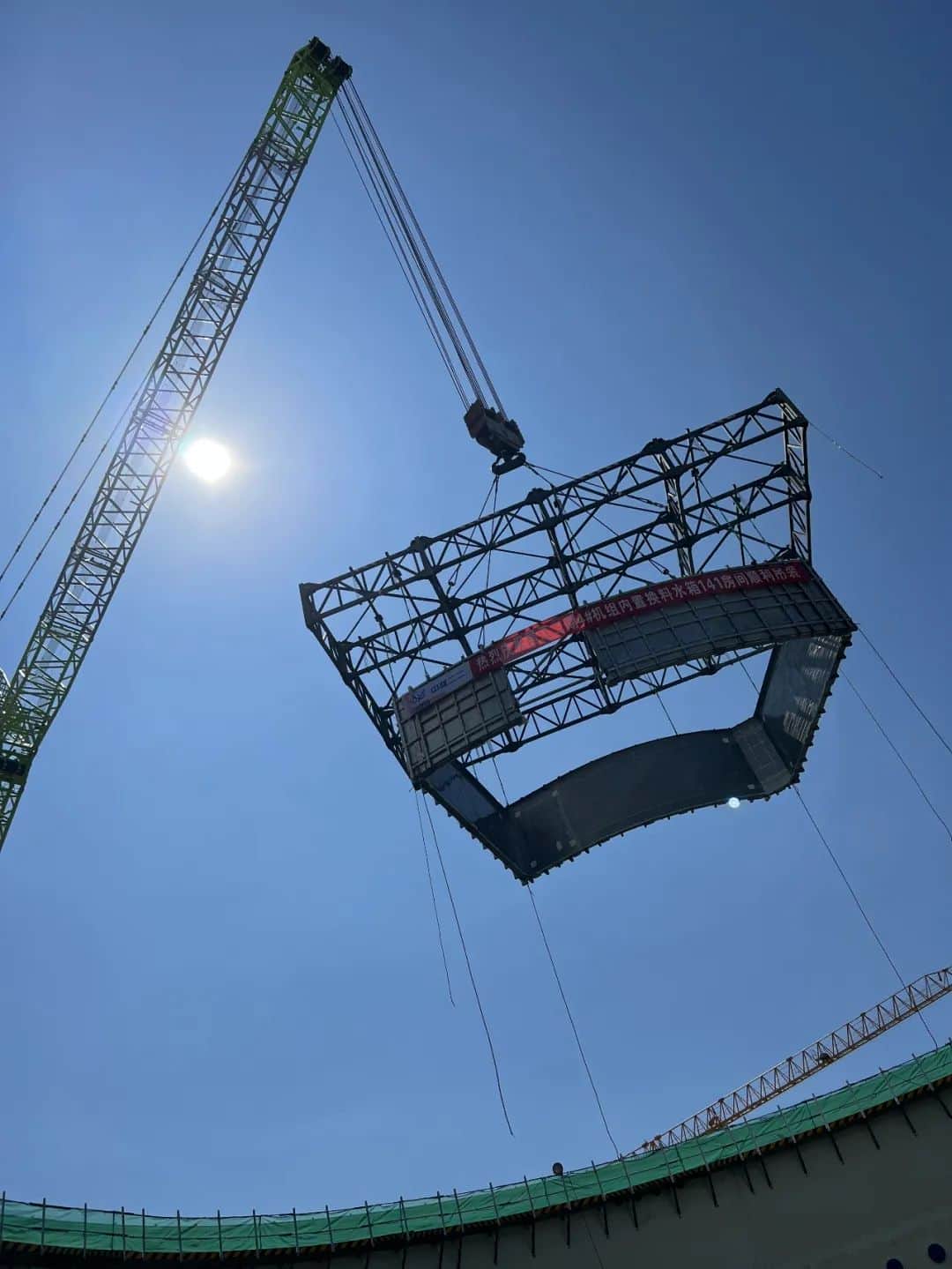

2022年7月23日15时41分,在历经3天的艰苦奋战后,海南昌江核电4号机组核岛厂房内置换料水箱第三个模块稳稳地就位在基础上,至此R141R143房间模块整体全部吊装完成,提前三级进度计划28天完成MKJ考核点。本次吊装标志着4号机组核岛厂房不锈钢水池施工正式拉开序幕。

海南昌江核电4号机组核岛厂房内置换料水箱位于内部结构-6.696m-3.830m,房间池壁及所有顶板均采用先贴法施工,底板采用后贴法施工,R141R143房间为3个单独的整体模块,采用整体吊装,本次吊装模块最重约为9吨。采用2000t履带吊分三次吊装,受现场作业环境影响分两天吊装就位,吊装全程安全质量可控。

内置换料水箱工程作为4号机组首个不锈钢水池模块工程,施工管理团队总结3号机组建设经验,优化施工逻辑,编制专项计划,合理调配现场资源,实时跟踪吊车转场情况。,充分总结吸收3号机组不锈钢水池施工的经验反馈,制定了切实可行的应对措施,最终确保了本次4号机组核岛内置换料水箱整体模块的顺利安装完成。
