荒沟电站开关站桥式起重机吊装工作顺利完成
为后续屋顶吊顶工程的开展奠定坚实基础
助力年底500千伏开关站按期全面完成封顶
确保电站按期投产发电
工程介绍及进度
荒沟电站500千伏开关站设置有一台10吨电动单梁起重机,主要用于500千伏开关站GIS设备的吊装。起重机分为主梁、行走机构和电动葫芦,总重量约7.43吨,大梁跨距21.7米。

受开关站场地限制、工作面交叉作业等问题影响,施工作业前,该工程项目部组织技术、安全、起重相关负责人对作业现场施工环境、吊装空间等因素进行查勘,经过综合考量,确定整体组装完成吊装方案。

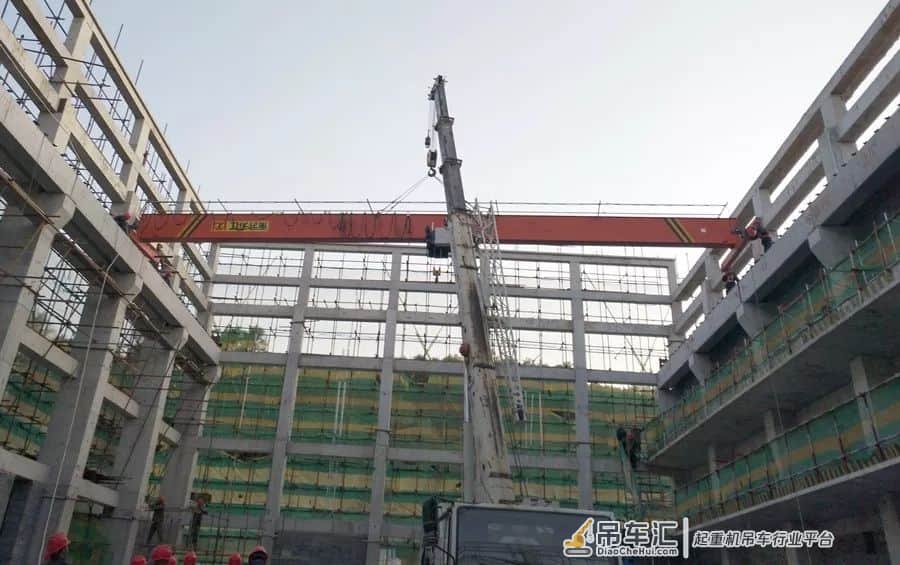

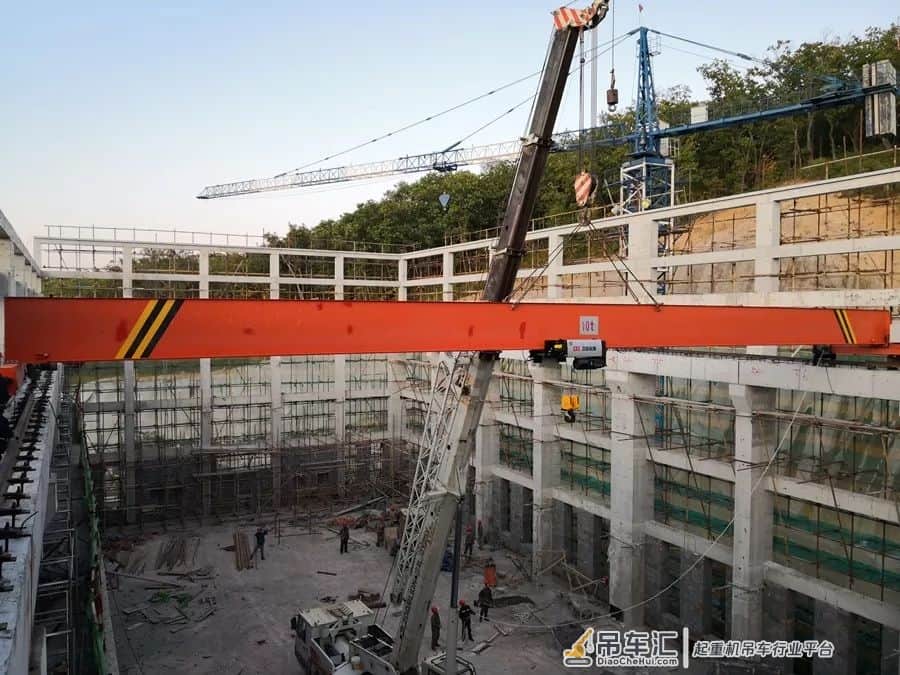

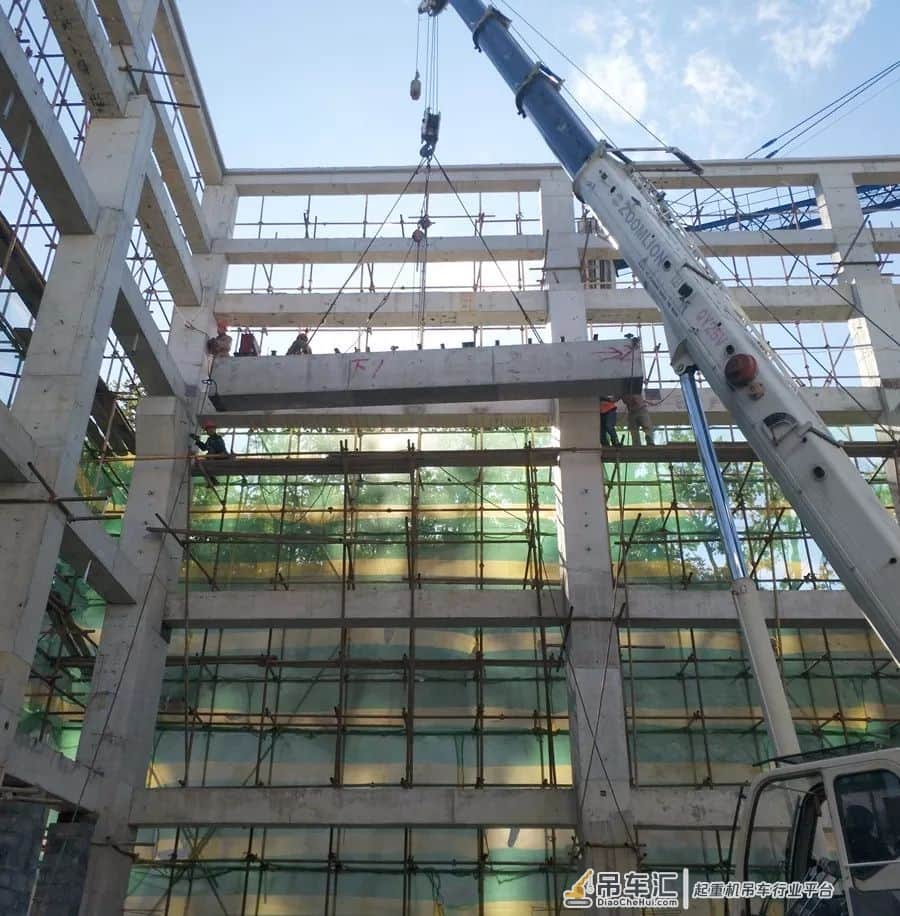

该工程项目部机械队、电气队、起重运输队分工作业,多作业面平行推进。其中,起重运输队在室外利用25吨汽车吊装设备将大梁翻身倒运,又将起重机大梁水平抬吊至开关站GIS室内。在保障安全的前提下,三组作业队密切配合,做大梁翻身倒运、轨道吊装、桥机整体组装及后续起吊工作,经过8小时紧张作业,桥机顺利落在轨道上。
截至目前,该起重机已具备行走条件。
“荒沟电站”项目介绍
荒沟抽水蓄能电站位于海林市三道河子镇,电站总装机容量120万千瓦,设计年发电量18.36亿千瓦时、年抽水电量24.09亿千瓦时。

电站工程总投资58.03亿元,计划于2021年6月30日首台机组发电,2022年3月31日四台机组全部投产发电,建成后担负黑龙江省电网调峰、调频和紧急事故备用任务,可有效解决电力系统调峰问题,确保电力系统安全、可靠运行。
文字:陈凯 杨浩 记者 王雅萍
图片:记者 张成茂 摄
牡丹江日报资料片
来源:牡丹江日报
