模块吊装 | 将1800吨反应框架分4个结构模块吊装,工期缩短了14天

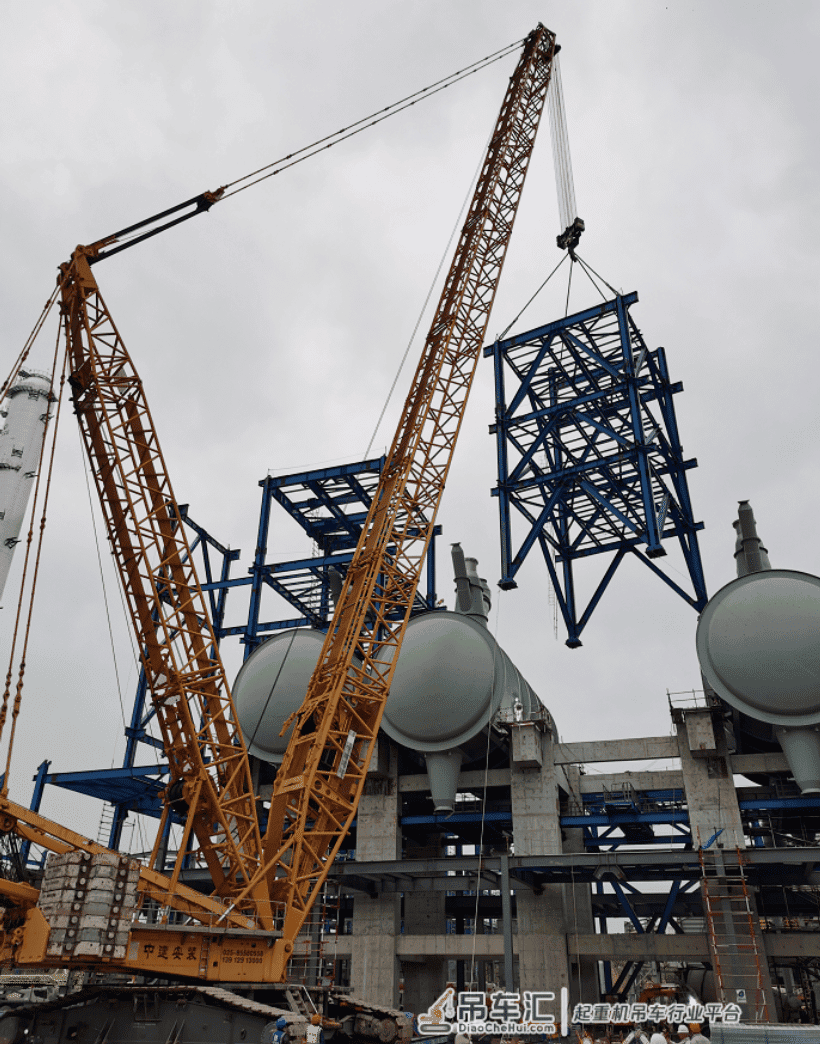

近日,泰兴延长中燃轻烃深加工项目PDH核心装置的反应框架钢结构模块吊装就位完成。

模块吊装 | 将1800吨反应框架分4个结构模块吊装,工期缩短了14天

本次吊装的模块是将大型的钢结构科学分割成多个小型模块,在地面焊接、组装好之后再进行就位、拼装、组合。模块吊装在地面进行组装工作,既方便于工人施工操作、确保施工质量,又使得工人的安全得到最大保障,相比于传统的施工方式,它操作相对便捷,能最大程度节省工期,为施工进度提供有力保障。

模块吊装 | 将1800吨反应框架分4个结构模块吊装,工期缩短了14天

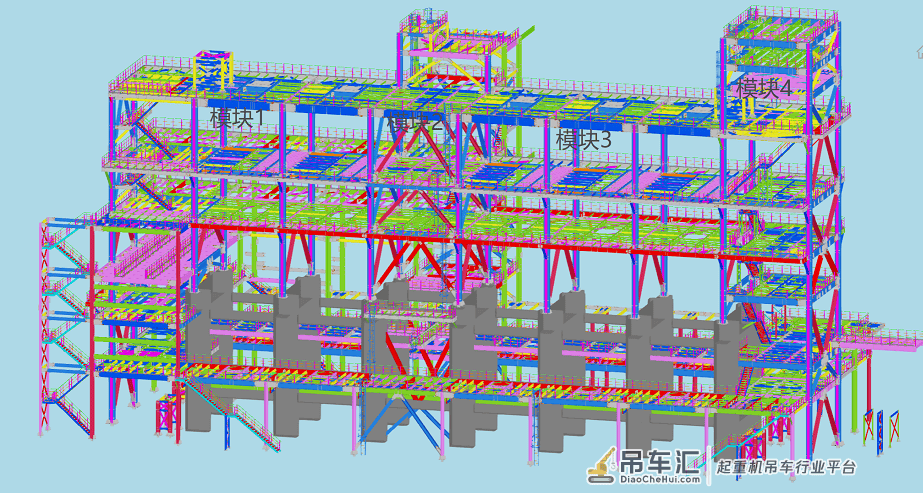

本次完成的PDH核心装置反应框架高约43米,主体结构重量1800吨,高度较高、结构复杂且单构件较重,普通吊车高度不够,项目在综合考虑场地因素、高空吊装施工难度及反应框架主线施工安排后,将反应框架划分为4个结构模块,如此解决了高框架施工周期长、危险性大的问题,模块由750吨履带吊整体吊装就位。

模块吊装 | 将1800吨反应框架分4个结构模块吊装,工期缩短了14天

自地面模块施工开始,项目团队充分组织人力、物力科学安排、合理分工,在施工空间上,设置能够满足4个模块同时搭建、组装的施工场地;在人员配置上,每个模块设置2个班组昼夜施工力保吊装节点,仅用时14天就完成了4个模块的地面拼装工作,工期缩短了20余天。

模块吊装 | 将1800吨反应框架分4个结构模块吊装,工期缩短了14天

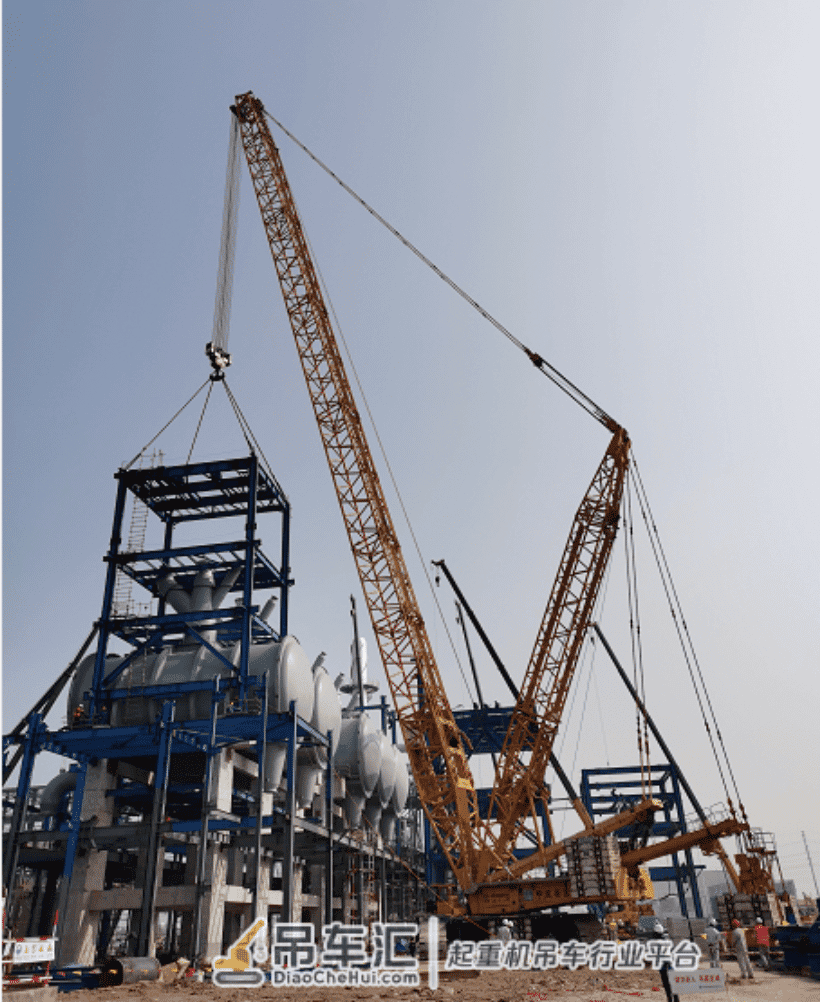

在吊装的过程中,单个模块重140吨,吊装半径24米,起吊难度较大,为了确保吊装成功,项目团队严格核算吊耳载荷及框架模块的稳定性,对结构节点详细复查,确保万无一失。

至此,泰兴延长中燃轻烃深加工项目PDH核心装置最大框架顺利封顶,为决胜“630”目标打下了坚实的基础。随后,项目也将进入工艺施工阶段。
