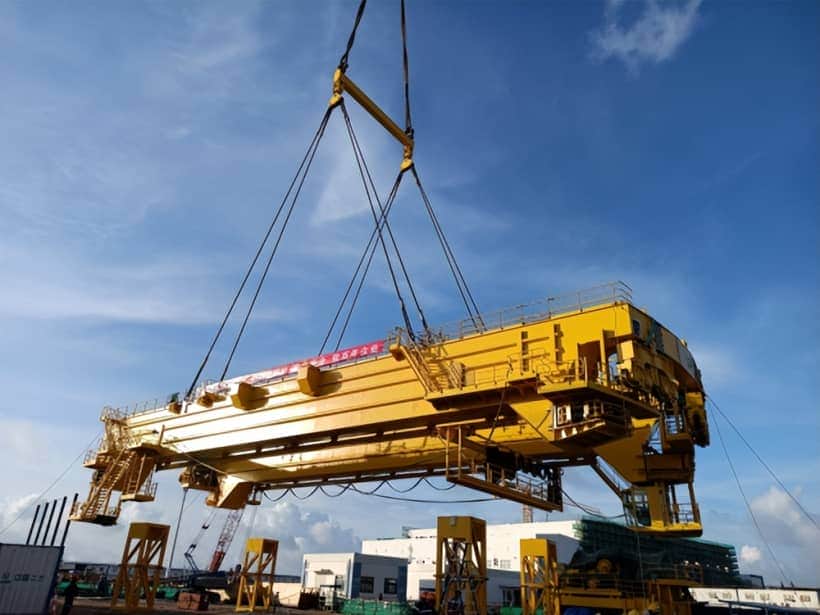

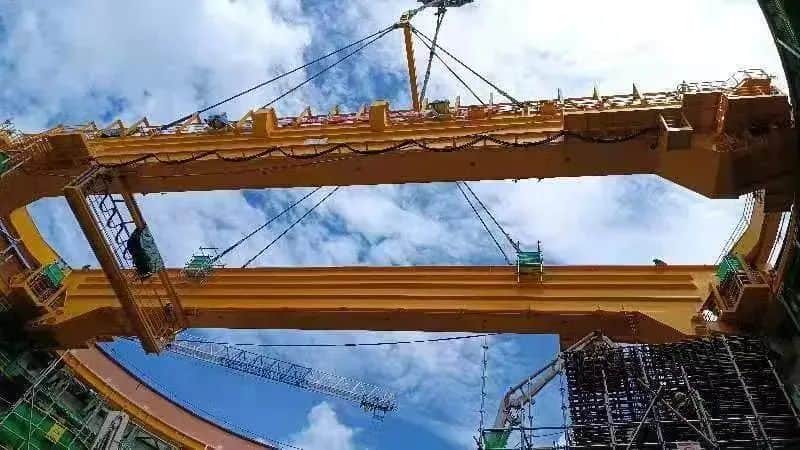

6月20日上午10时18分,“华龙一号”漳州核电2号机组环吊桥架整体吊装就位,整个吊装过程,现场施工始终处于安全、质量整体可控的状态。
6月18日,现场吊装作业施工人员便开始连接钢丝绳,对桥架进行连钩、调平、试吊。

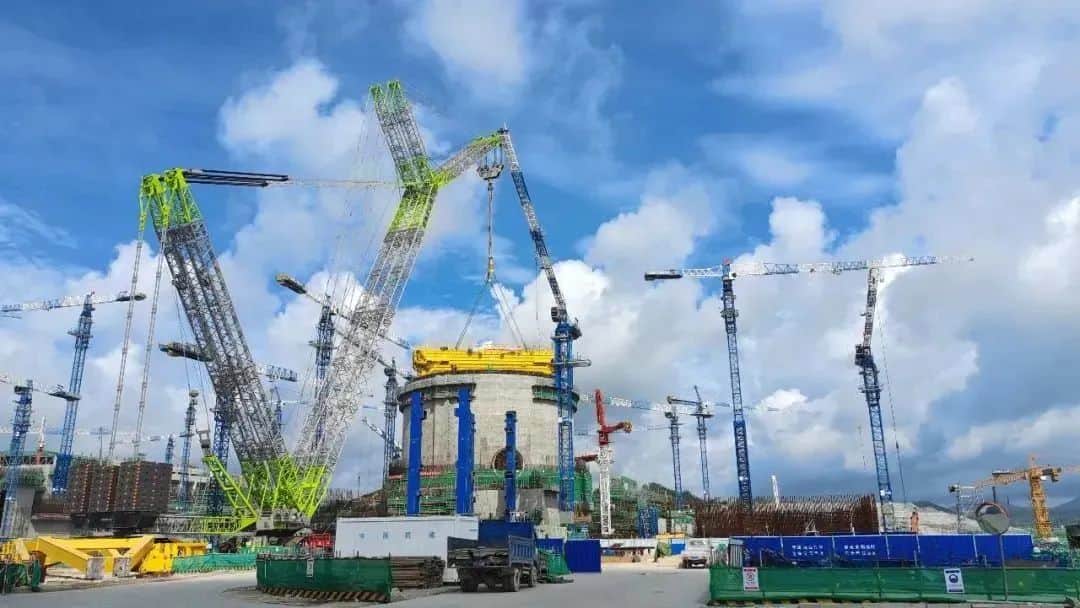

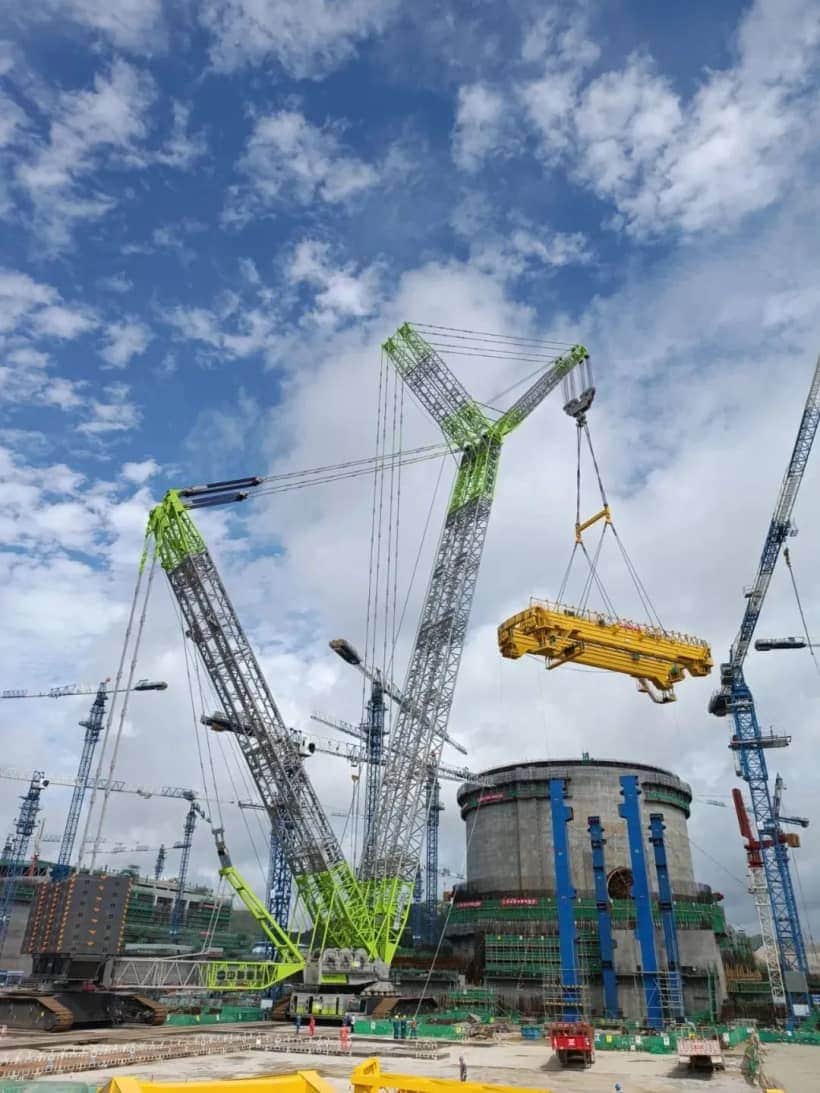

6月20日早晨在现场风速符合安全条件之后,于6:08正式起吊,本次吊装采用3200t履带式起重机实施,电气梁、非电气梁、端梁、水平轮、旋转机构等部件在地面拼装后整体吊装。环吊桥架经起吊试验,提升、旋转、带载行走、变幅等一系列动作,最终于10时18分精准就位。

漳州核电2号机组桥架及其旋转机构主要包括主梁、端梁、5t钩、平台栏杆、司机室、大车旋转机构、水平轮、斜梯、平台、供梯平台等,约410吨,桥架对角线偏差控制在4mm内,调整精度要求高,打破以往核电项目环吊桥架整体组装记录。

漳州核电2号机组环吊桥架拼装充分吸取了1号机组施工经验,并进行了技术革新,在地面分别进行环吊桥架和运行小车的拼装、联合调试,实现了地面电气各部分的调试可用。相对以往的施工方法,降低吊装次数,减少了高空作业,有效提高施工质量,降低了高空作业风险,节约了工期,为后续环吊可用提供了保障。漳州核电项目管理团队秉承“强核报国、创新奉献”新时代核工业精神,快速协调解决环吊桥架及小车拼装及调试期间遇到的各种制约因素和问题,保障了环吊桥架安全吊装就位,为后续主设备引入及内穹顶吊装打下坚实基础!
