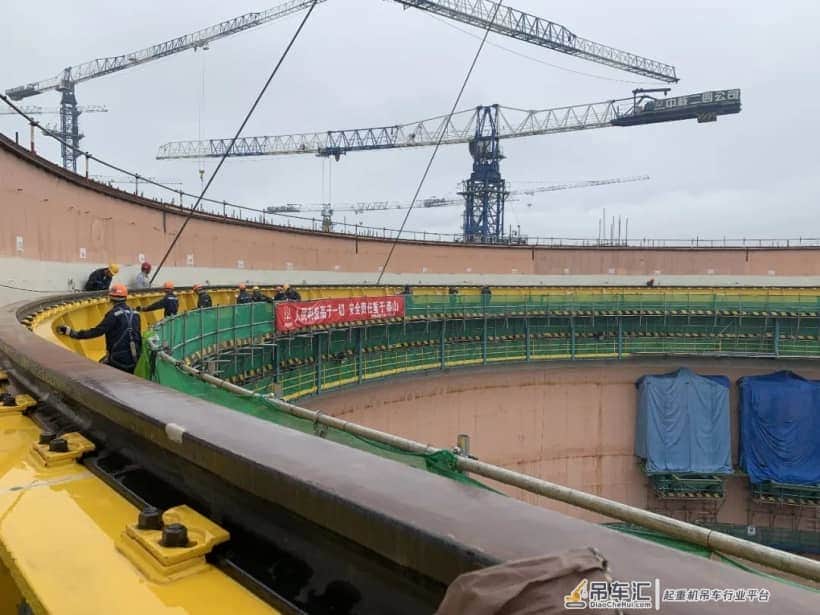

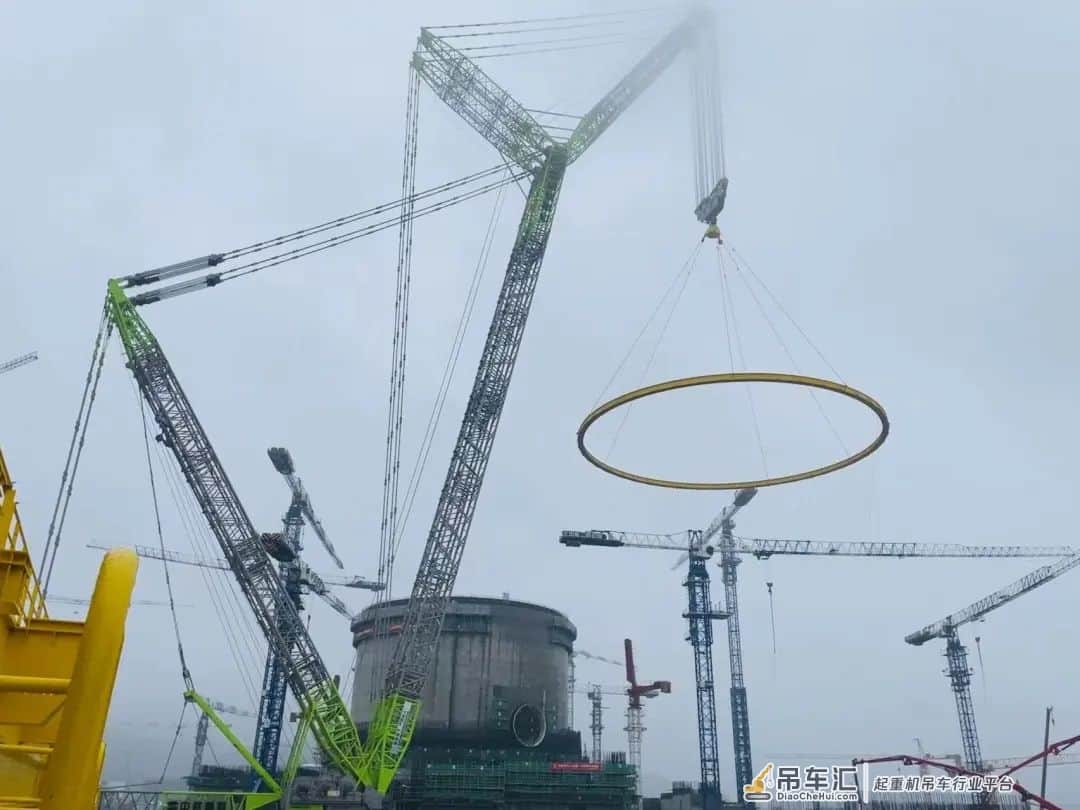

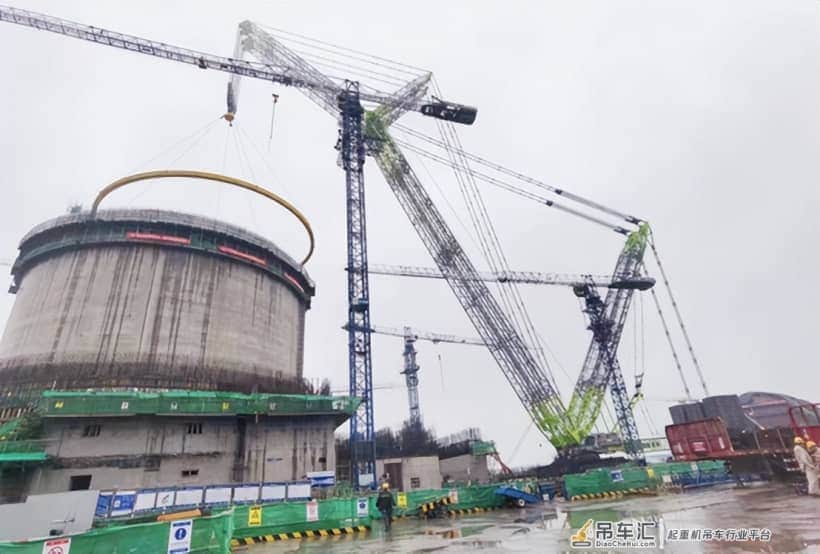

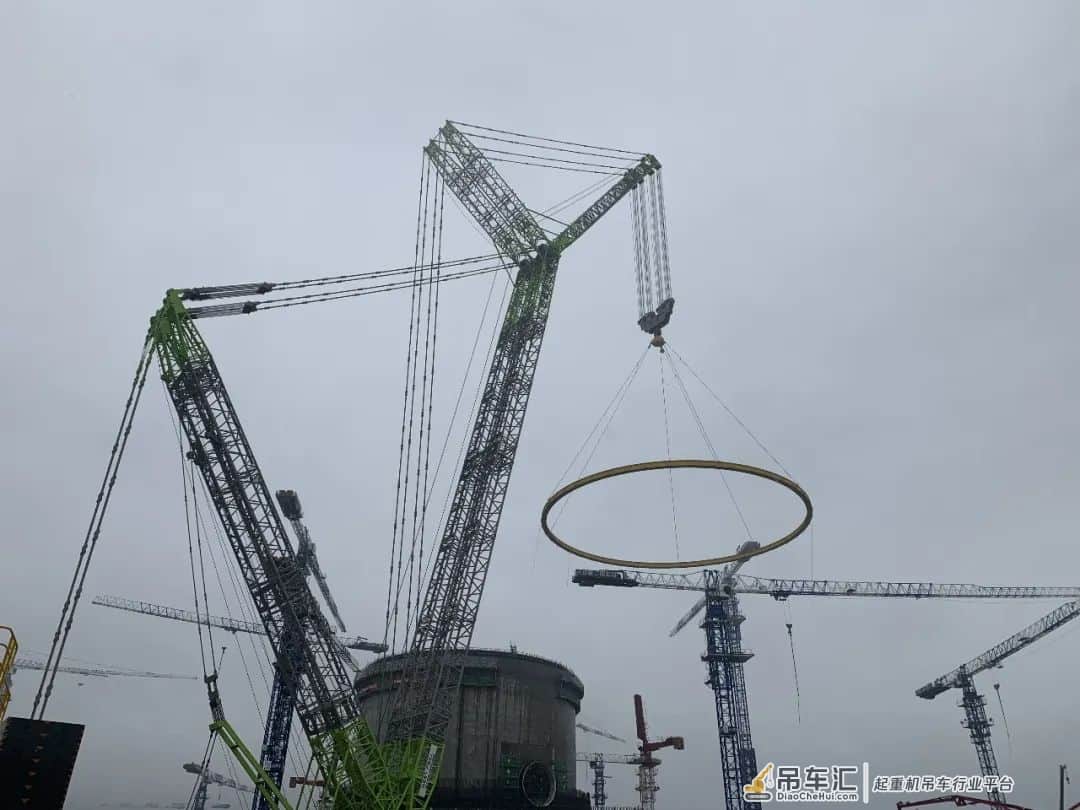

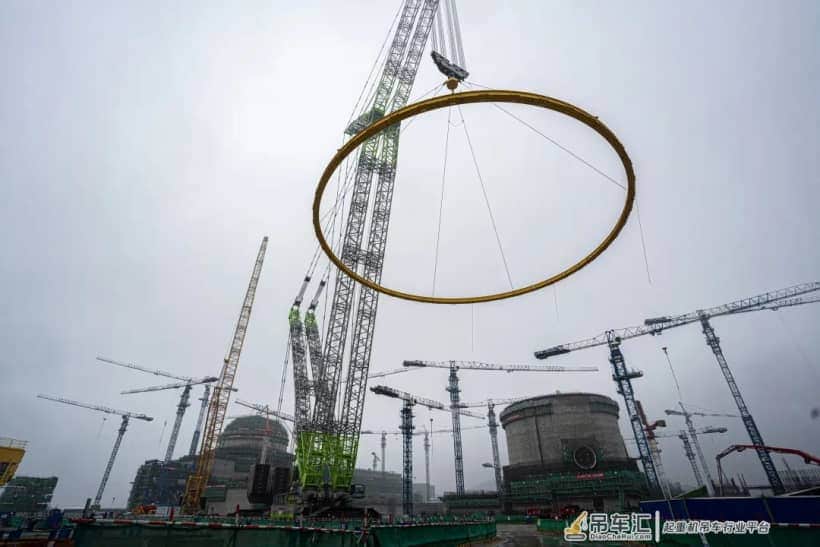

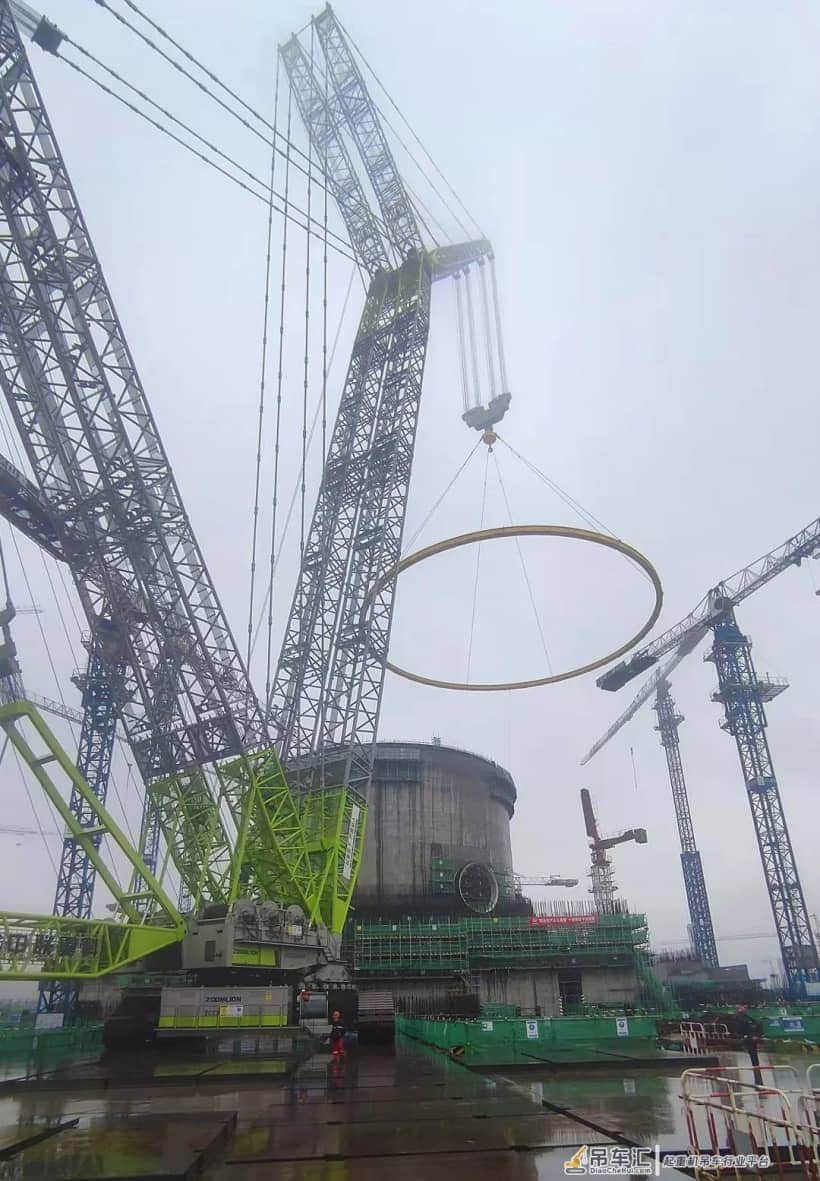

5月24日,中核机械工程顺利完成漳州华龙一号2号机组环承梁整体吊装。此环吊环承梁由9段单体组成,总重约135t,就位半径81.4米,地面组装圆度要求≤5mm,调整精度要求高,使用3200吨履带式起重机,10:25正式起吊,设备于12:30分安全稳妥、精准就位。

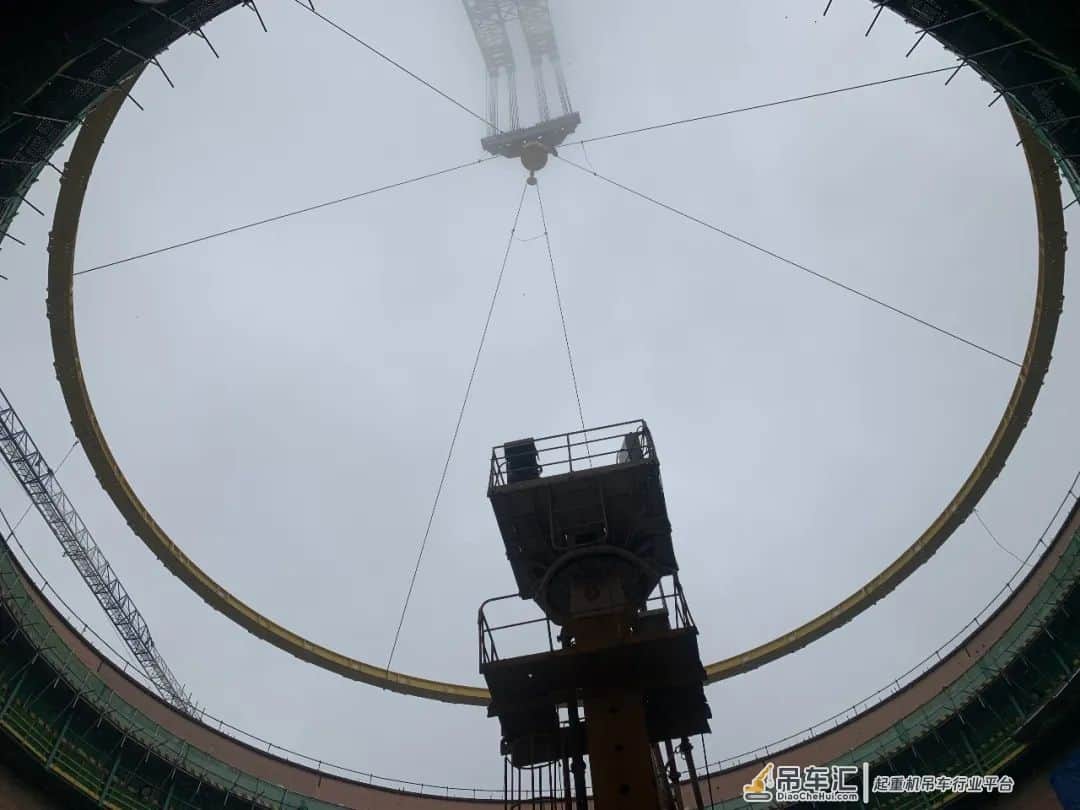

中核机械工程借鉴漳州项目部团队1号机组吊装环承梁吊装经验,2号机组环承梁延续了此前整体吊装方式。环承梁是环吊的重要组成部件,项目部对环承梁吊装方案进行多次分析和现场交底,3200吨起重机将设备吊起至底部完全离开支承面后静止5分钟,过程中保持设备平面水平,对设备吊耳、索具连接、起重机基础等进行一次全面检查,无异常情况后进行下一步操作。





2022年是漳州项目攻坚“关键一年”,为确保此次环吊首吊安全顺利就位,中国核电工程有限公司漳州项目部组织安装、吊装等承包商单位在1号机组环承梁吊装的经验基础上,提前策划、优化施工逻辑、采取可靠方案,克服了安装吊装过程中遇到的各种困难与挑战。
