分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

6月12日,西安交大智慧输变电试验平台项目暗室第三屋盖网架单元与第二屋盖网架单元成功合龙,标志着该项目屋盖结构吊装圆满完成。

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

暗室屋盖结构形式为正交正放下弦支承螺栓球网架,纵长52.95m,横跨27.9m,高度27.6m,总重129.64t。

从起吊到落位不过短短28分钟,但项目部在组织准备、验收控制、措施保证、应急保障等每个细节都不放过。

吊装前,项目部进行了技术交底、安全交底,对吊车、吊索具、安全通道、安全防护措施、个人防护装备、指挥通讯、应急保障物资等分别验收,全部验收通过后,签署“吊装令”。吊装过程中监测吊车支腿沉降,严格作业区域管控,所有人员各司其职,从而保证了每一次单元吊装的顺利圆满成功。

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

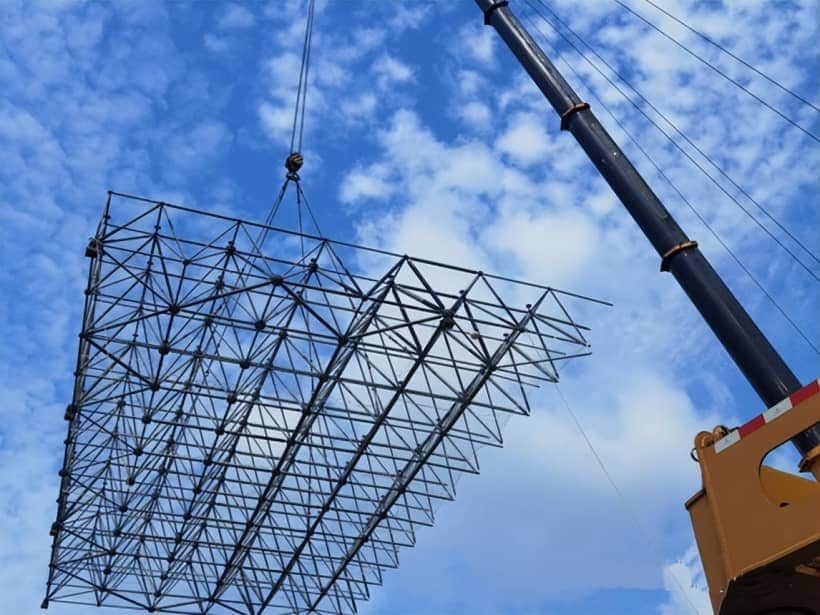

起吊静置

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

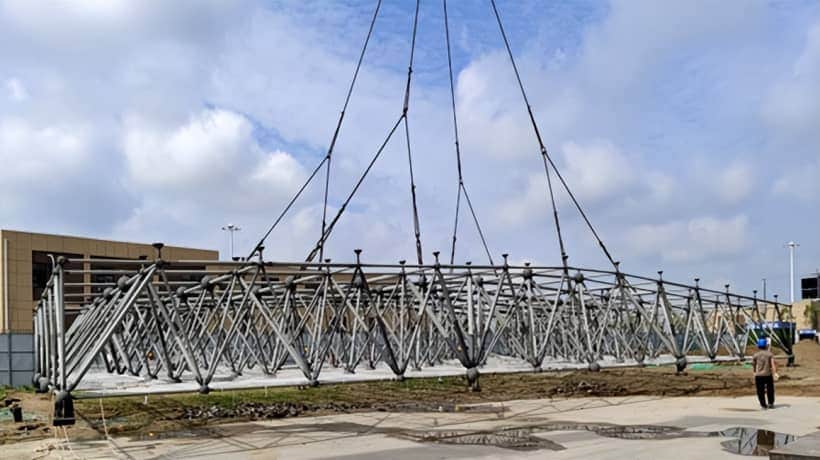

单元起升

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

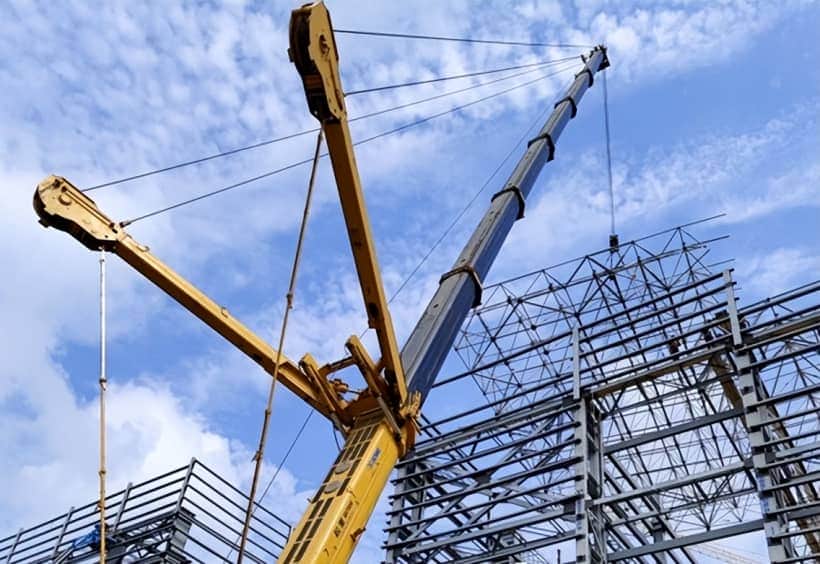

旋转就位

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

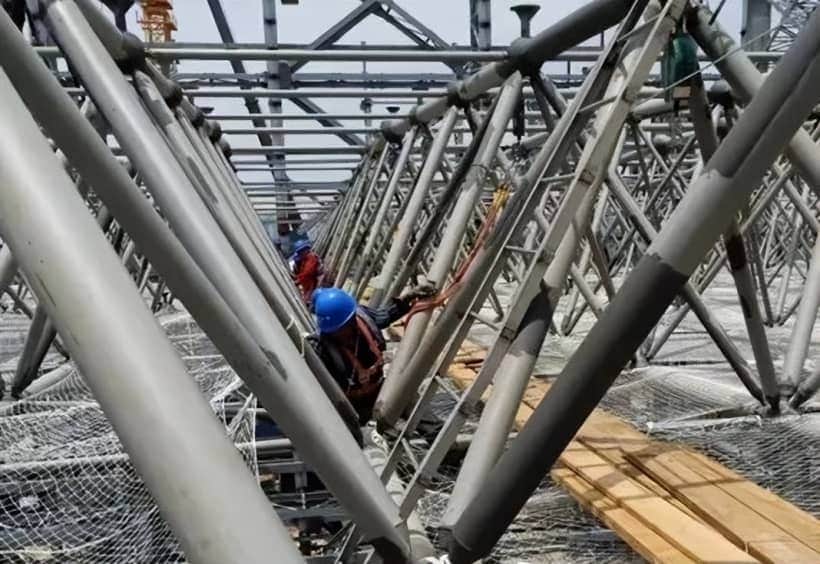

合拢对接

据了解,6月10日、6月11日项目分别完成了第一、第二屋盖网架单元吊装及合龙对接。此次网架结构安装是整个项目重要进度节点,从结构安全、作业安全、质量控制、现场条件等方面综合考量,最终选择分块安装法进行施工。

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

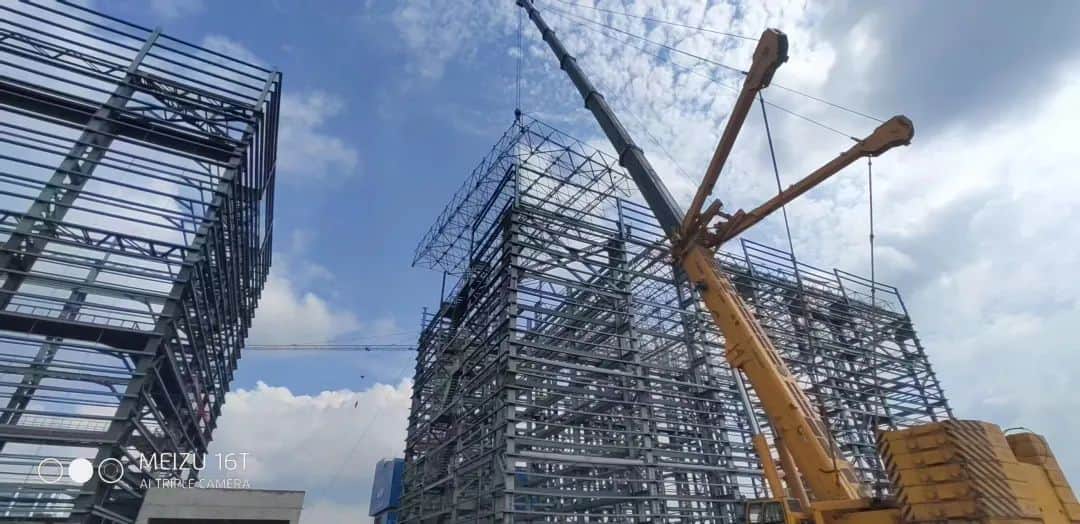

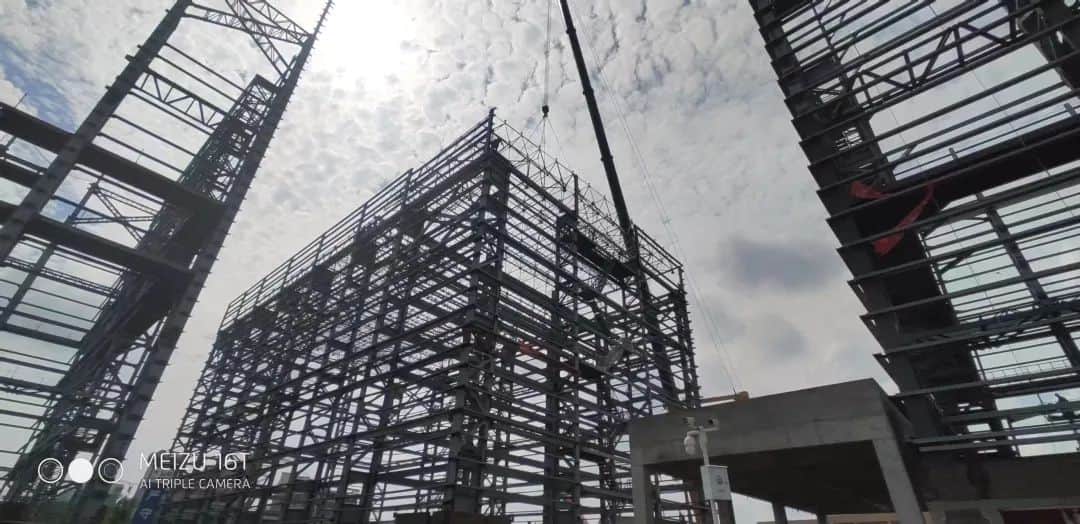

整个屋盖网架共分为三个单元,起重量分别为50吨、49吨、42吨,跨度30米,高度27.6米,吊装后在屋面完成拼装组合。通过BIM建模,三维工况推演,全过程分析验算,现场按方案采用650T、350T两台起重机械配合完成吊装。每个单元设置8个吊点,4条主索,4条副索,在柱顶设置导向、限位装置,确保落位精准。先后吊装单元间进行合龙对接,按照先上弦、再腹杆、后下弦的顺序合龙,每次对接包含球节点21个,杆件41根,实现了精准合龙。

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

暗室屋盖网架“分块吊装、合龙对接”离不开全体项目参与者的共同努力,下一步,项目部将继续以百倍的信心和努力,为圆满实现全年目标而全力奋斗!

分块吊装、合龙对接!西安交通大学暗室屋盖网架吊装顺利完成

注:素材来源于陕西建工钢构集团有限公司,如有侵权请告知删除,快速找车找活,了解更多行业资讯,请关注微信公众号工程重机业快讯,重机汇信息平台

来源:重机汇2020

声明:本站部分文章及图片转载于互联网,内容版权归原作者所有,如本站任何资料有侵权请您尽早请联系jinwei@zod.com.cn进行处理,非常感谢!

(0)
吊车汇的头像吊车汇
那么多款十不吊选一款给你的工地塔司信号工作业人员进行教育吧
上一篇 2022年5月16日 下午12:15
「论文」大型打捞船起重机新型回转支承结构的优化设计
下一篇 2022年5月16日 下午12:56

相关推荐

发表回复

登录后才能评论
微信公众号
微信公众号
返回顶部
